De bouwfases

Het PALLAS-project wordt gefaseerd gerealiseerd. Na de voorbereidende werkzaamheden – zoals het bouwrijp maken van het terrein en de aanleg van de reactorkuip – volgt de bouw van de PALLAS-reactor en de bijbehorende gebouwen. De laatste fase is de oplevering. Hieronder zie je de belangrijkste stappen in de ontwikkeling van het project.

Naar foto's & video's

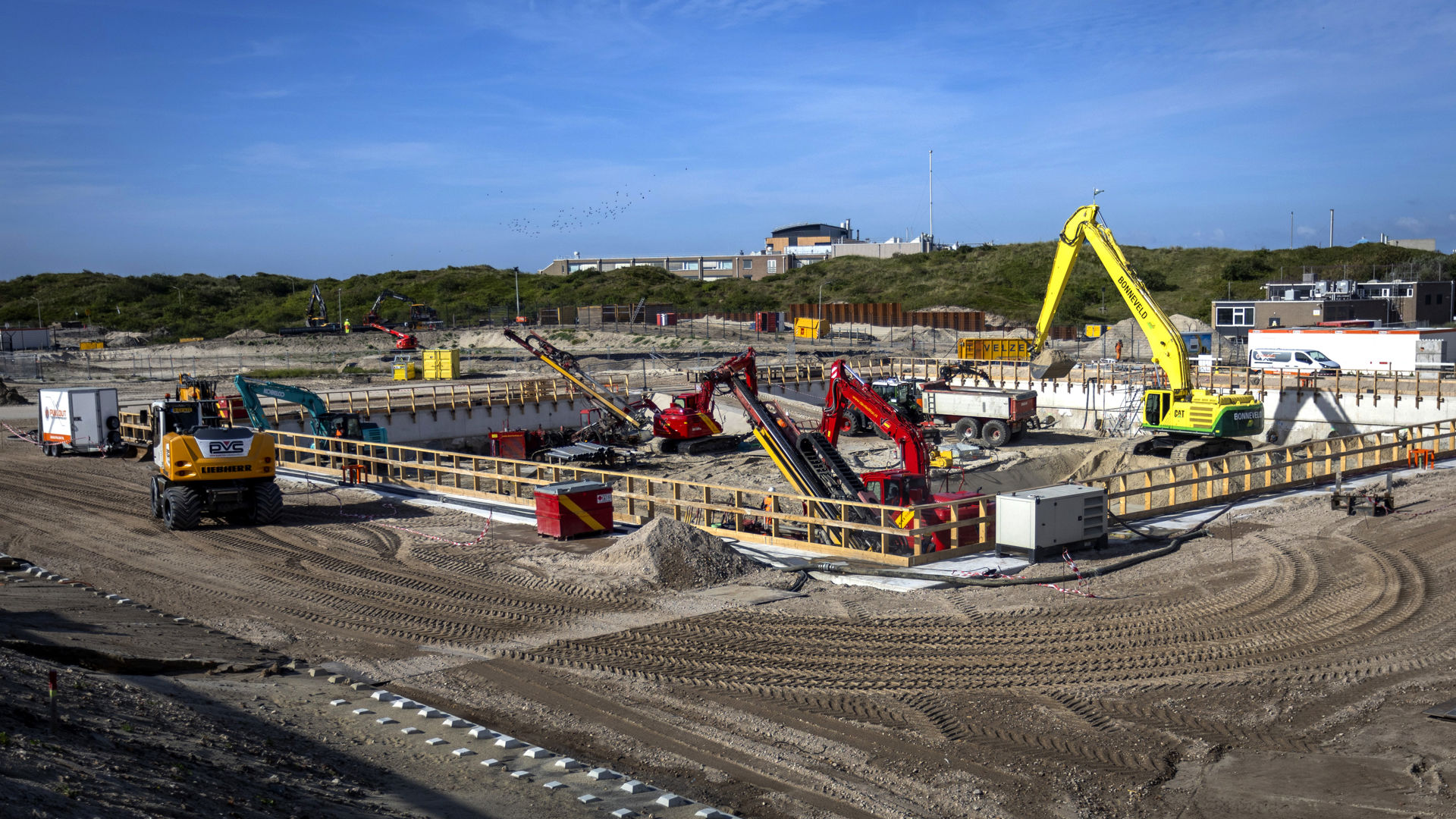

Site Overview Sept 2023

Lay down

area

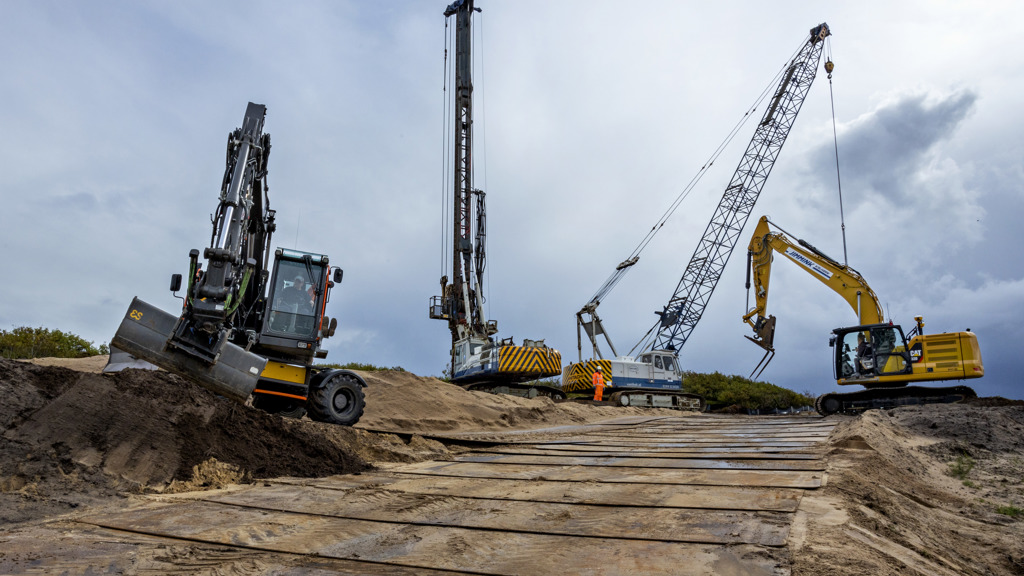

Sept Upclose

Pit &
Foundation

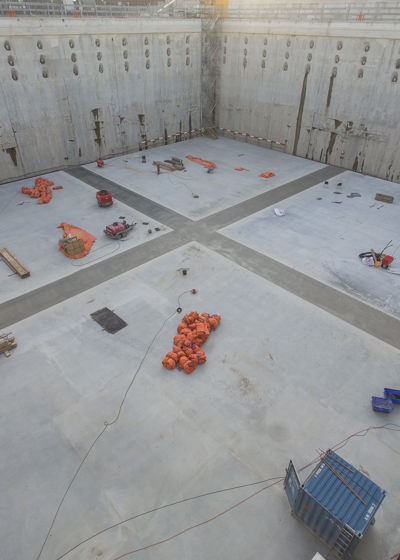

Completed Pit 30 April

Bouwfase





PALLAS Architectuur Preview 1

Oplevering





3 NI + LB Building Flexible Hot Cells Perspective

Lay down area

In de eerste fase van het project is het werkterrein bouwrijp gemaakt. Dit gebeurde sinds de tweede helft van 2022 en omvatte het slopen van bestaande gebouwen en bovengrondse infrastructuur, het verwijderen van ondergrondse kabels en het verleggen van gasleidingen. Om de veiligheid van het terrein te waarborgen, zijn tijdelijke keerwanden geplaatst. Die zorgen ervoor dat hoogteverschillen veilig worden opgevangen zodat voor de bouw een vlak werkterrein is ontstaan.

Een belangrijke mijlpaal was de opening van de nieuwe toegangsweg in december 2022 – een zichtbaar teken van de succesvolle afronding van deze eerste bouwfase.

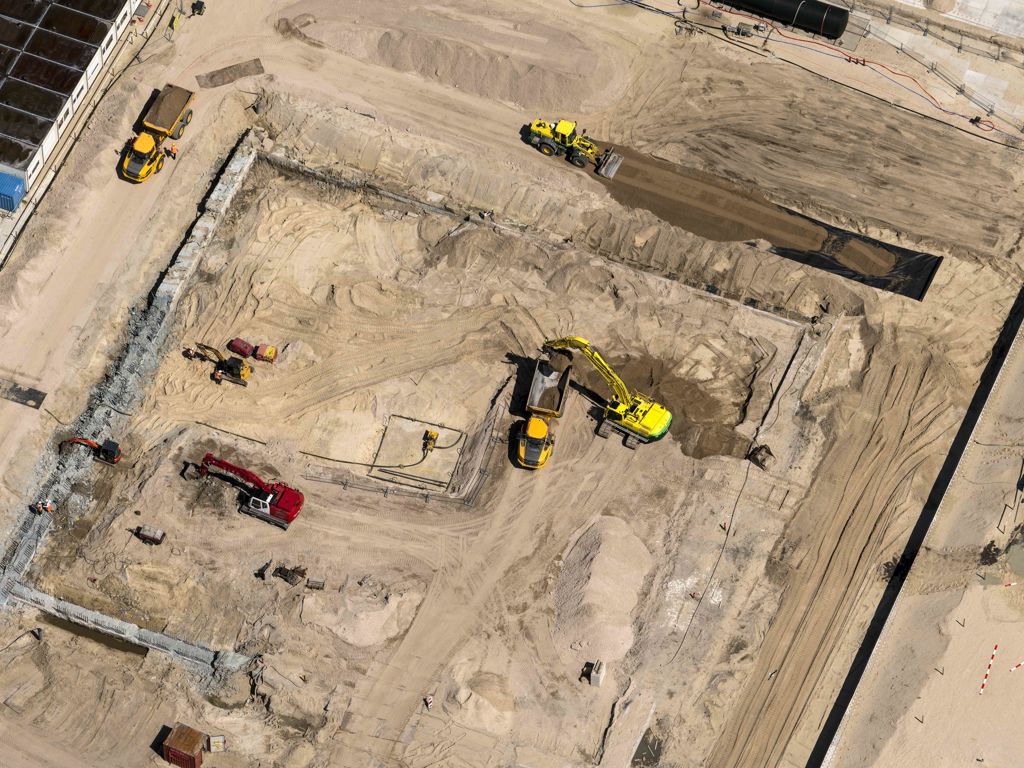

2023 Campus From Above 07
Accepteer marketingcookies om de video te bekijken

Overzicht werkzaamheden lay down area

  • Verwijderen van originele gebouwen
  • Verwijderen van bovengrondse infrastructuur
  • Huisvesting en parkeermogelijkheden
  • Verwijderen van ondergrondse kabels en leidingen
  • Omleiding van de gaspijpleiding
  • Verwijderen van tritiuminstallatie
  • Huidige dijk afvlakken en afgraven om bouwterrein te egaliseren
  •  Tijdelijke keerwanden plaatsen
  • Opening van de toegangsweg voor bouwverkeer

Pit & Foundation

Om de bouwkuip te realiseren, waarin later de reactor zal worden geplaatst, wordt een kuip gegraven van ongeveer 50 meter bij 50 meter en 21 meter diep.
Hierdoor past de reactor beter in het duinlandschap. Met deze vitale infrastructuur is de fundering gelegd voor de volgende constructie fase van de PALLAS-reactor.

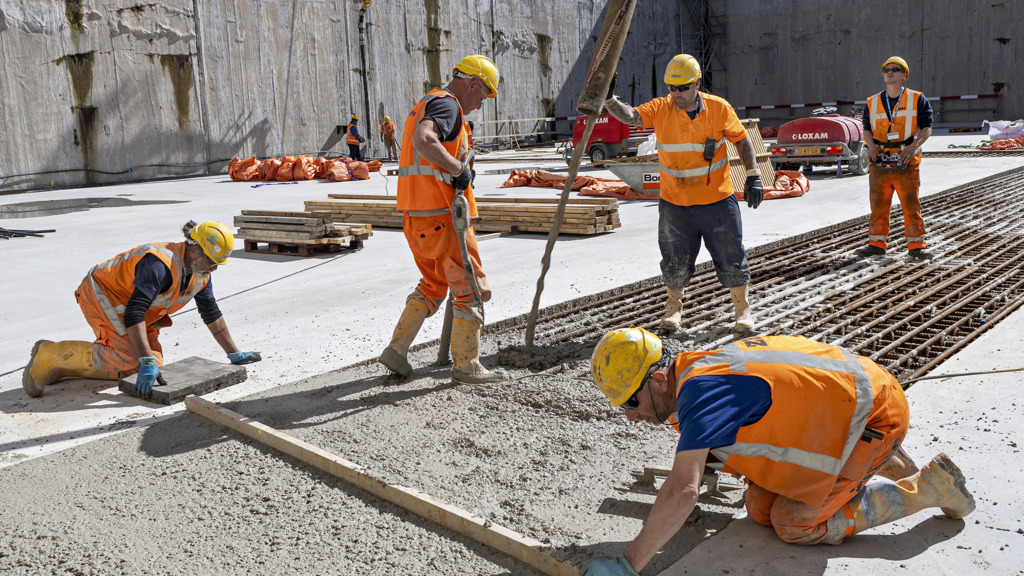

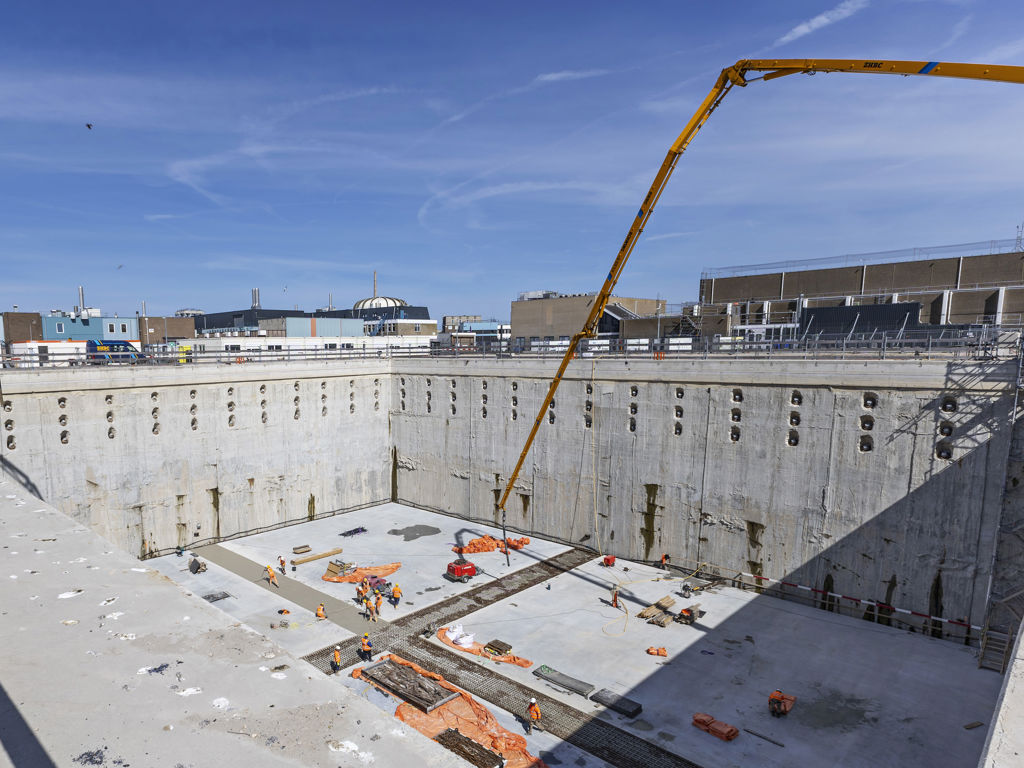

04 29 2025 NRG PALLAS 5

Overzicht werkzaamheden pit & foundation

  • Voorbereidende werkzaamheden
  • Realisatie van de diepwanden
  • Realisatie van de ringbalk
  • Aanbrengen van trekankers
  • Ontgraven van de bouwkuip
  • Boren van schroef injectiepalen
  • Aanbrengen van grondverbetering
  • Storten van onderwaterbeton
  • Leegpompen van de bouwkuip
  • Realisatie van de fundatievloer (bearing slab)
  • Opleveren van de bouwkuip en het werkterrein
Accepteer marketingcookies om de video te bekijken
EHC & Tulips (April 2024) Header

Bouwfase

In juni 2025 zijn NRG PALLAS, hoofdaannemer FCC en ontwerper ICHOS gestart met de volgende fase van het project. Het bouwterrein is opnieuw ingericht ter voorbereiding op de bouw van het PALLAS-reactorgebouw en de omliggende gebouwen. Op dit moment vinden voorbereidende werkzaamheden en bouwwerkzaamheden plaats aan:

  • De ondergrondse verdiepingen van het nuclear island (verdieping -3, -2 en -1 van het reactorgebouw)
  • De bouwput van het secundair koelwatergebouw en de koelwaterleidingen
Bekijk de infrastructuur

Oplevering

Na voltooiing van de bouw beschikt NRG PALLAS over een geavanceerde nucleaire infrastructuur. De inbedrijfstelling die daarop volgt, is een essentieel onderdeel van het project. Tijdens deze fase worden alle installaties en systemen zorgvuldig getest en gevalideerd, zodat ze voldoen aan de ontwerp- en veiligheidscriteria. Het is een technisch complex proces, dat stap voor stap wordt doorlopen om de reactor op gecontroleerde en veilige wijze in gebruik te nemen.

Het inbedrijfstellingsprogramma omvat verschillende fasen, beginnend met het afronden van bouw- en installatiewerkzaamheden en het uitvoeren van uitgebreide systeemtesten. Daarna volgen voorbereidende activiteiten die nodig zijn om de reactor op te starten. In de daaropvolgende fase worden de systemen in werking gesteld, eerst in een semi-commerciële setting en vervolgens volledig operationeel.

Een belangrijk onderdeel van deze fase zijn de testen die worden uitgevoerd voordat splijtstof wordt geladen. Daarna volgen de belading van de splijtstofelementen, testen met laag vermogen en stapsgewijze opschaling naar volledige vermogensniveaus. Al deze stappen zijn erop gericht om de reactor veilig, stabiel en betrouwbaar in bedrijf te nemen – geheel volgens de strenge eisen die gelden voor nucleaire installaties.
