Foto's & video's
Blik op de bouw
Benieuwd naar de voortgang van de PALLAS-reactor? In onze mediabank vind je de nieuwste beelden van het project: van constructiefoto’s tot video’s die laten zien hoe wij stap voor stap bouwen aan de nucleaire infrastructuur van de toekomst.
Bekijk onze video's
Bekijk onze regelmatige video-updates vanaf de PALLAS bouwplaats.
Foto's
October 2025

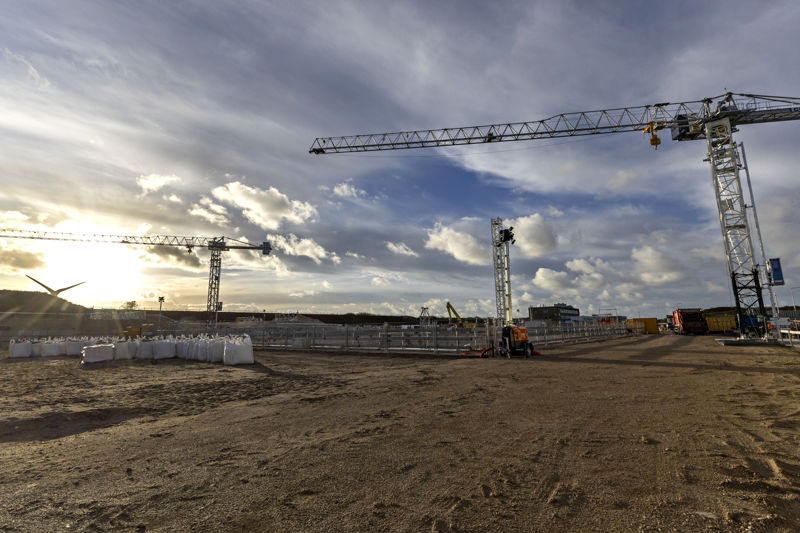

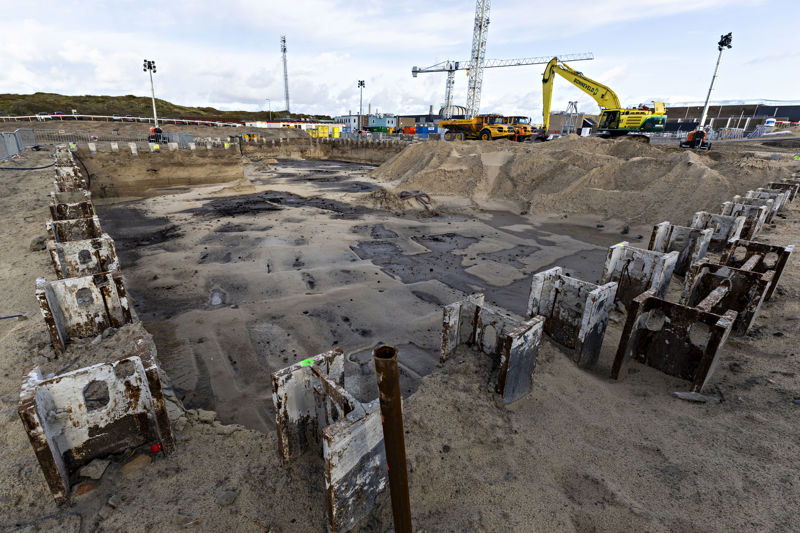

Gezamenlijke teams van NRG PALLAS, ICHOS en FCC zijn begonnen met het uitgraven van de bouwkuip voor het secundaire koelsysteem. De bouwkuip wordt eerst op droge wijze uitgegraven tot +1 NAP. Vervolgens wordt het stempelraam geïnstalleerd om de structurele stabiliteit van de bouwkuip te waarborgen, waarna het uitgraven op natte wijze wordt voortgezet tot een diepte van -9,8 NAP. Twee van de drie torenkranen zijn geïnstalleerd.
September 2025

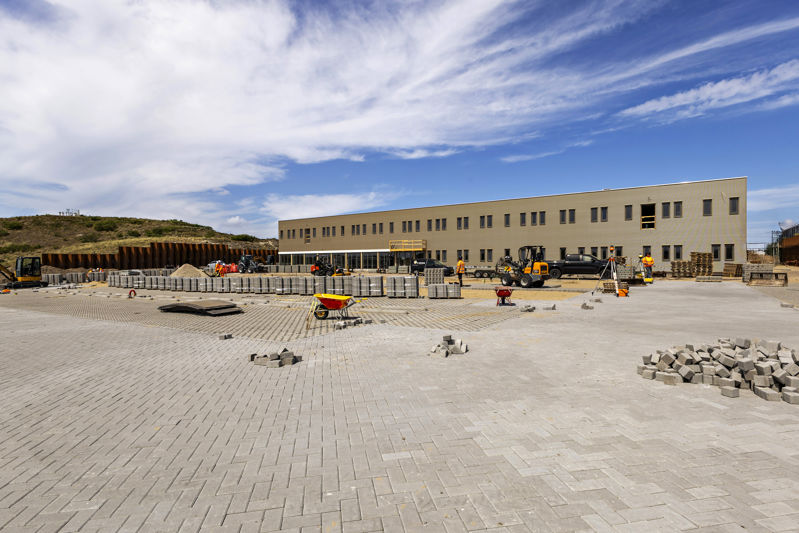

Op 29 september vierde NRG PALLAS samen met lokale en internationale partners de start van de bouw van de PALLAS-reactor. Anita van den Ende, secretaris-generaal van het ministerie van Volksgezondheid, Welzijn en Sport, gaf het startsein voor de start. Bij deze gelegenheid werd het nieuwe Construction Staff Office geopend, dat ruimte biedt aan teams die direct naast de bouwplaats werken.
Augustus 2025

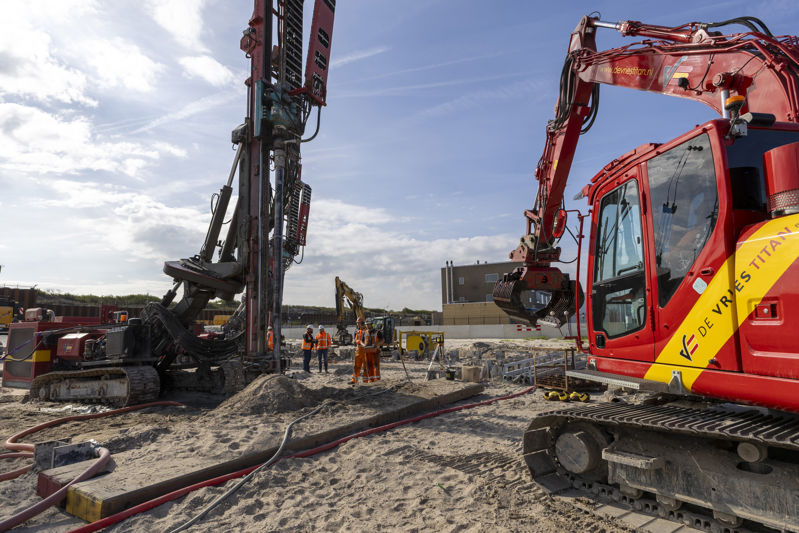

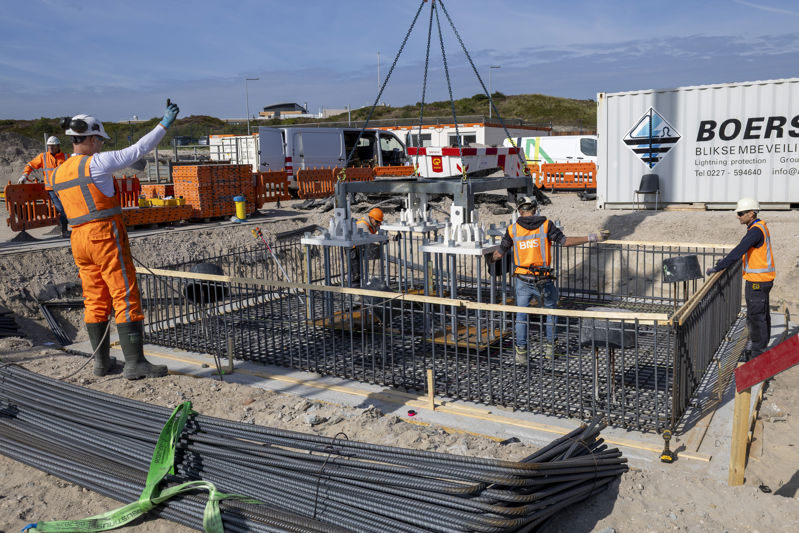

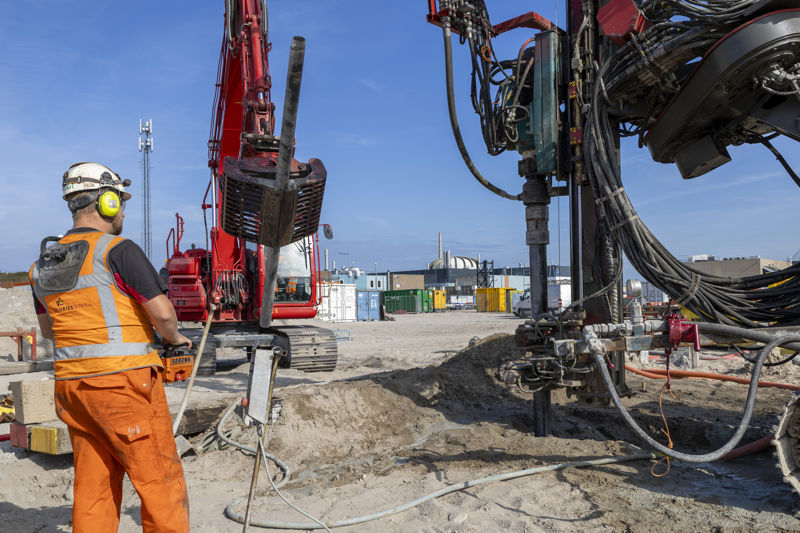

De werkzaamheden voor het boren van 327 micropalen zijn begonnen. Er worden 30 meter lange stalen palen geboord tot -40 NAP en gevuld met grout. Dit is de tweede stap in de realisatie van de bouwkuip voor het secundaire koelsysteem. Tegelijkertijd worden de voorbereidende werkzaamheden voor de bouw van het PALLAS-reactorgebouw voortgezet door de funderingen van drie torenkranen te bouwen.
Juli 2025

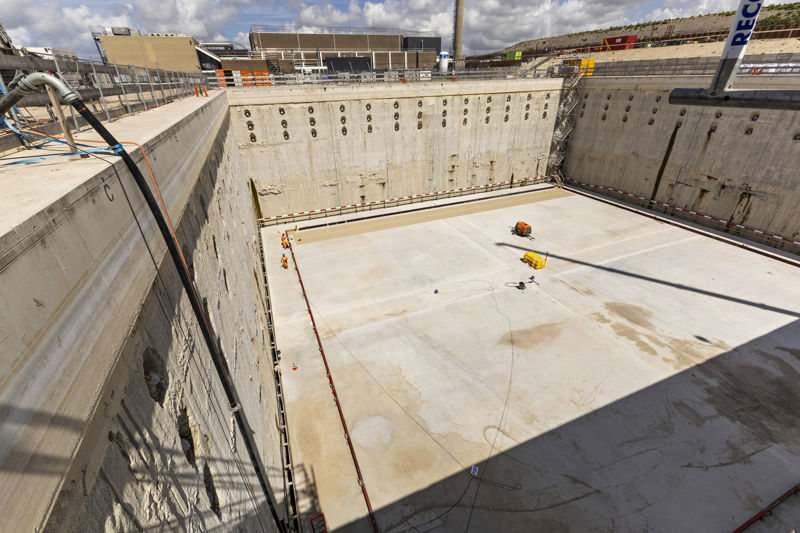

De voorbereidende werkzaamheden op het nucleaire eiland van de PALLAS-reactor gaan van start. De omtrek van het toekomstige PALLAS-reactorgebouw wordt getekend, waarover de beschermende membraanlaag wordt aangebracht. In de volgende stap worden de wapeningsstaven op het membraan geplaatst en wordt de 8 cm dikke betonlaag gestort. De werkzaamheden aan het bouwkantoor gaan de laatste fase in.
Juni 2025

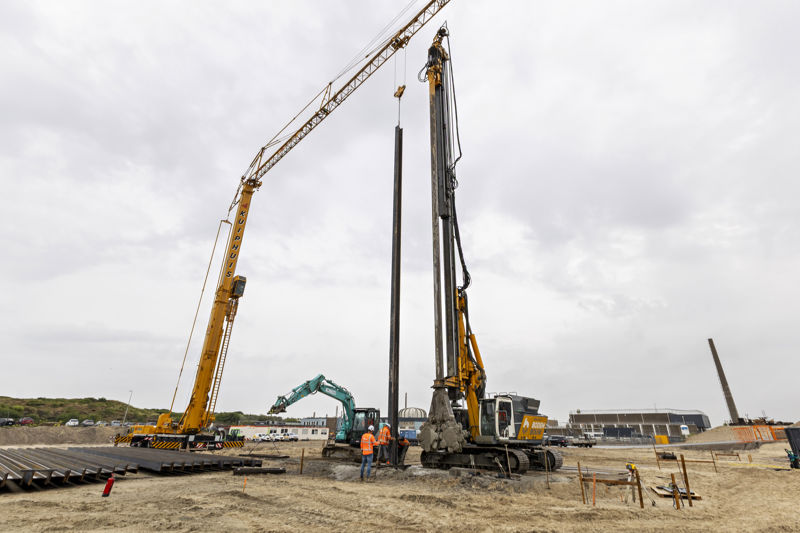

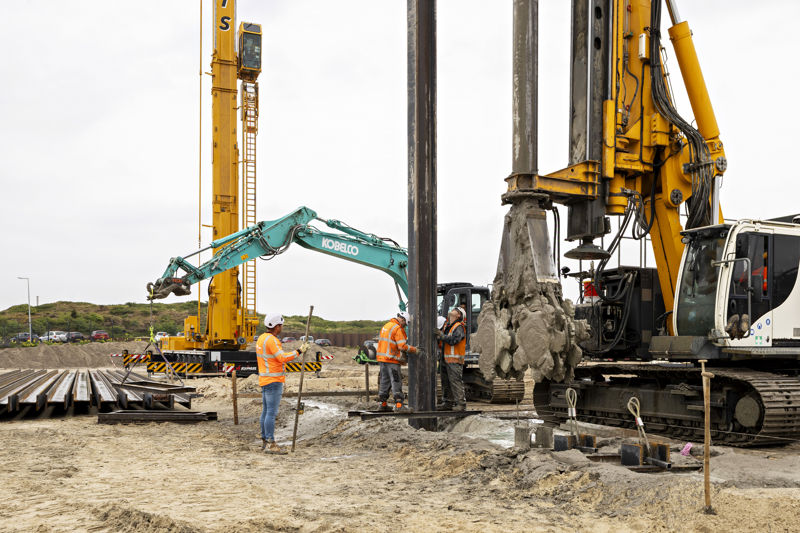

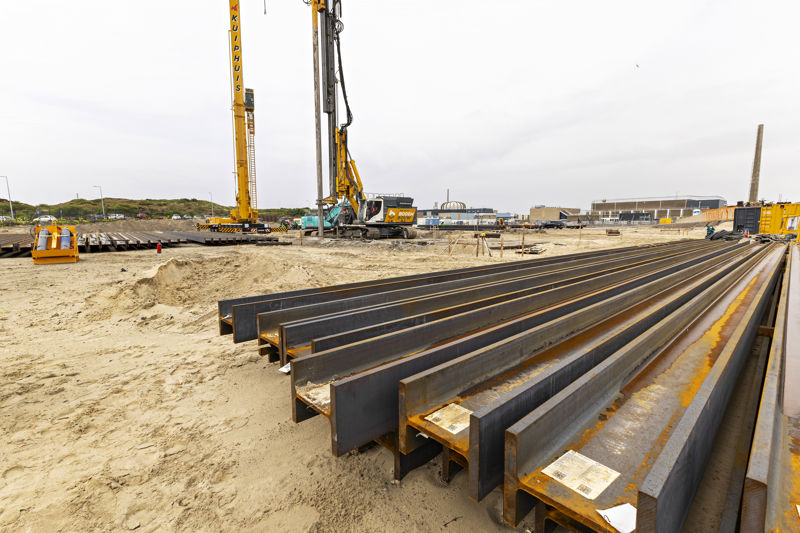

De werken aan de bouwkuip van het gebouw voor het secundaire koelsysteem gingen van start. Er werd gestart met de uitvoering van de keerwanden die de omtrek van de bouwput vormen. Deze wanden worden uitgevoerd met de Cutter Soil Mix (CSM)-techniek. CSM-wanden zullen het mogelijk maken om het gebied verder uit te graven voor de bouw van het gebouw. Het gebouw voor het secundaire koelsysteem maakt deel uit van het secundaire koelsysteem van de PALLLAS-reactor.
Mei 2025

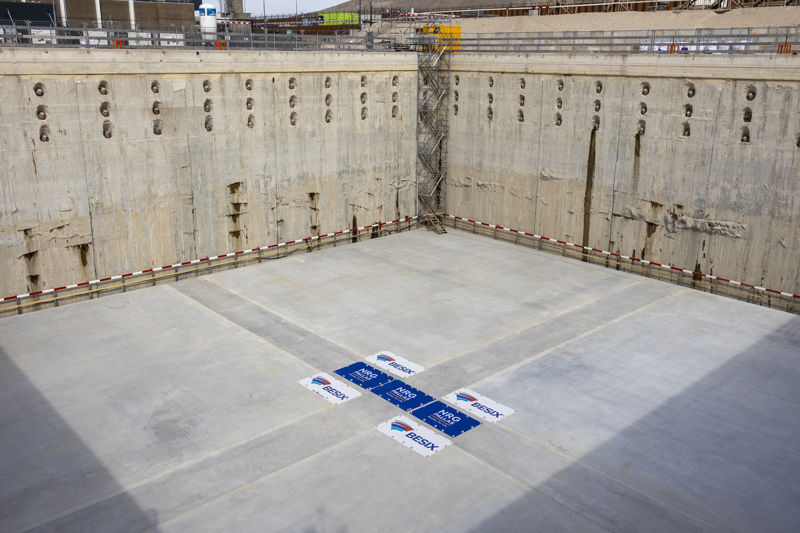

De Pit & Foundation-fase is afgerond. De bouwkuip, een essentiële ondersteunende structuur die de bouw van de PALLAS-reactor mogelijk maakt, is qua oppervlakte gelijk aan een half voetbalveld en diep genoeg voor een gebouw van zes verdiepingen.
April 2025

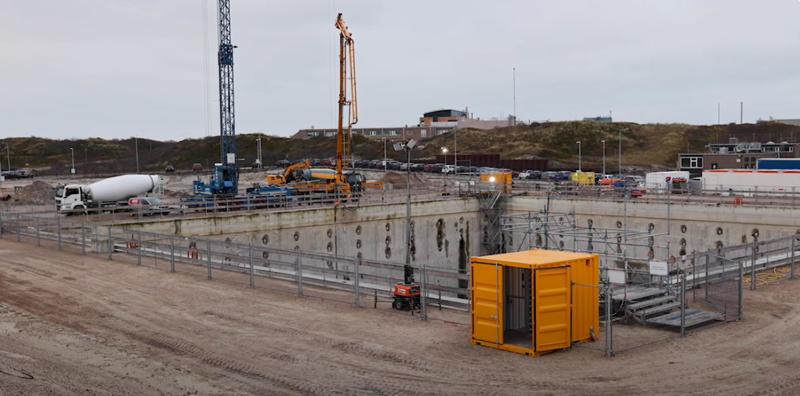

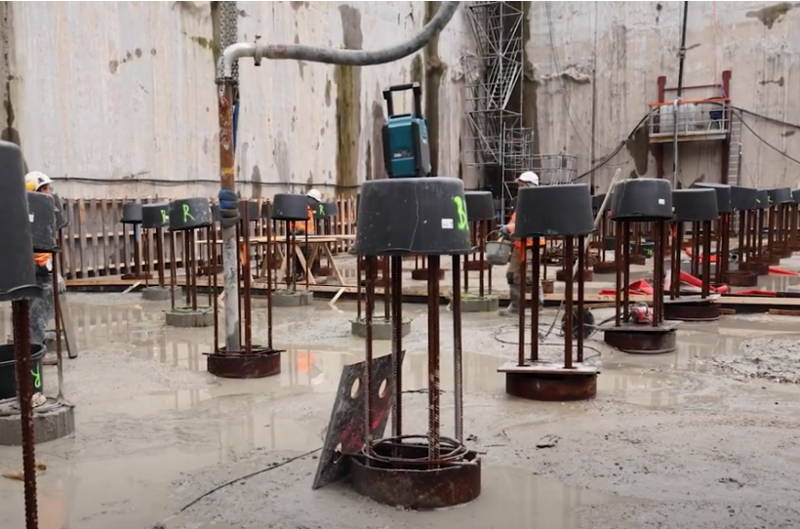

Een 1,5 meter dikke laag beton wordt in vijf delen over de put gestort. Als de funderingsvloer van het reactorgebouw klaar is, wordt de bouwkuip opgeleverd.

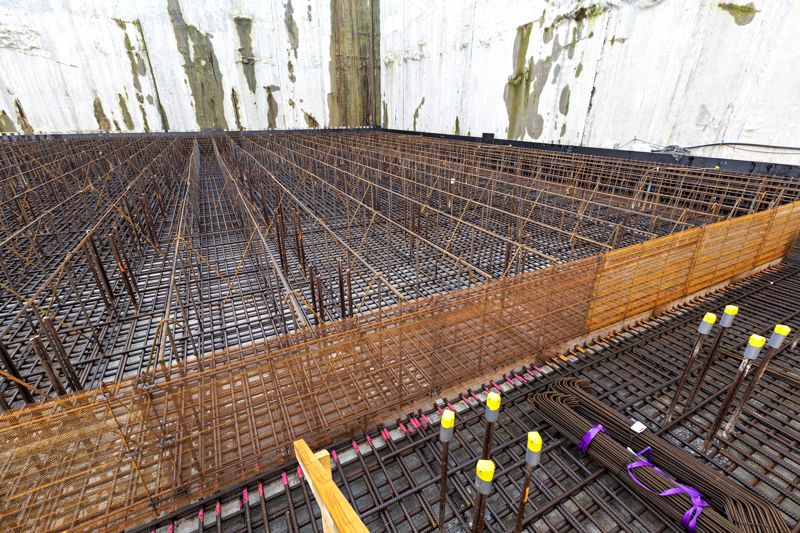

Maart 2025

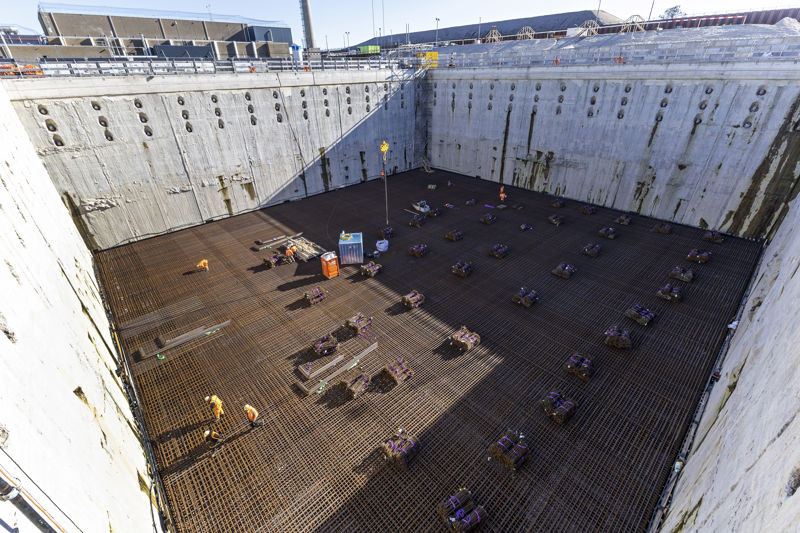

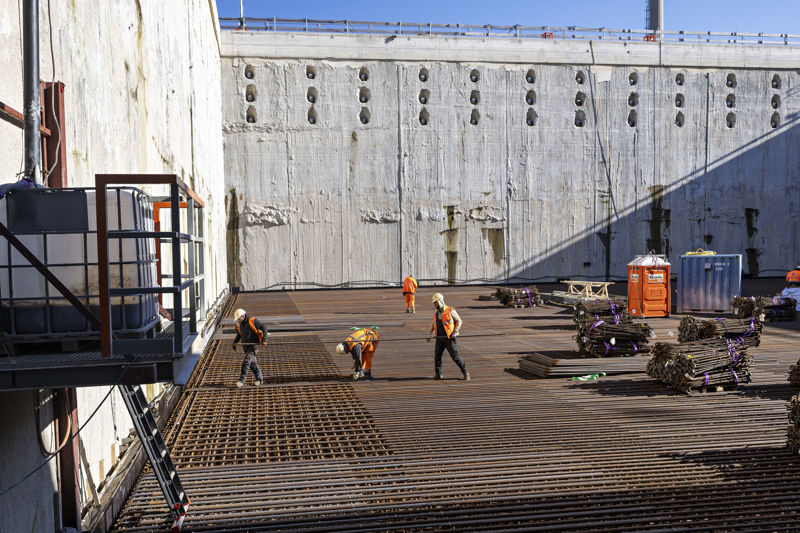

De installatie van de wapeningsstaven op de bodem van de bouwkuip wordt afgerond.
Februari 2025

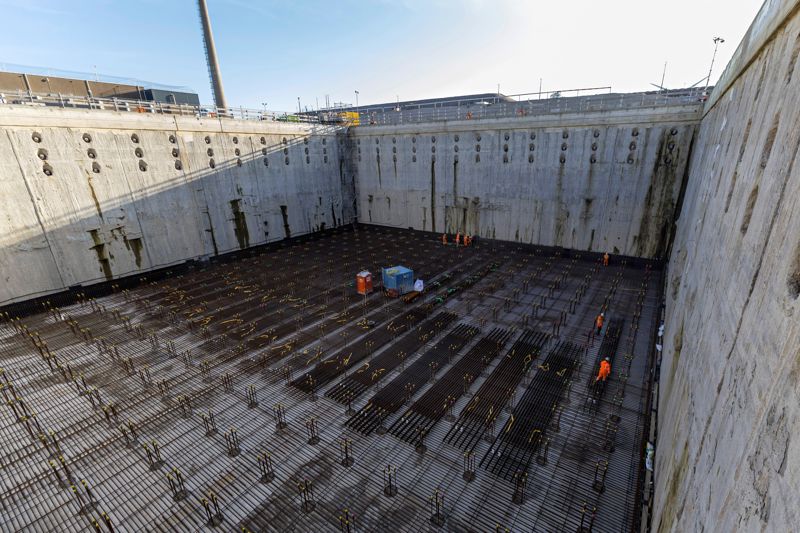

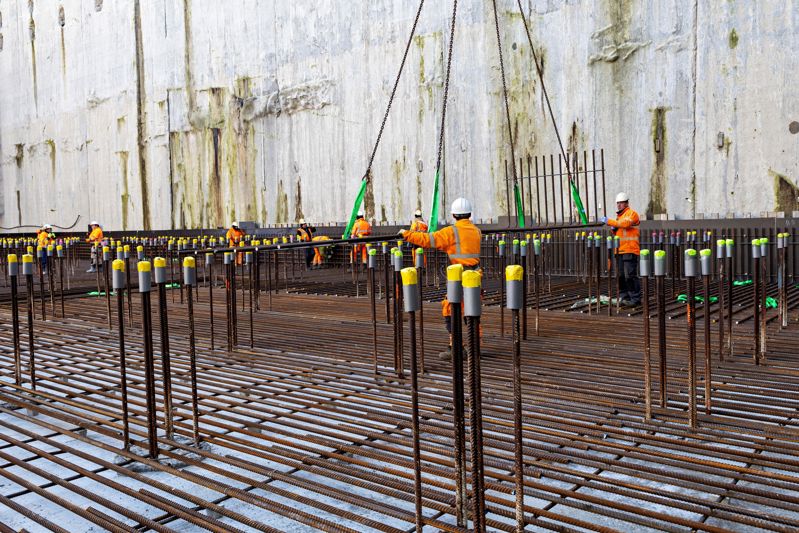

De werkzaamheden aan de laatste stap van de put en fundering zijn begonnen. In totaal wordt 790 ton stalen wapeningsstaven (rebars) in lagen op de bodem van de put geplaatst. De staven, waarvan de langste 14 meter lang zijn, worden op een bepaalde manier tegenover elkaar geplaatst om de sterkte van de binnenkort te storten funderingsvloer te garanderen.
Januari 2025

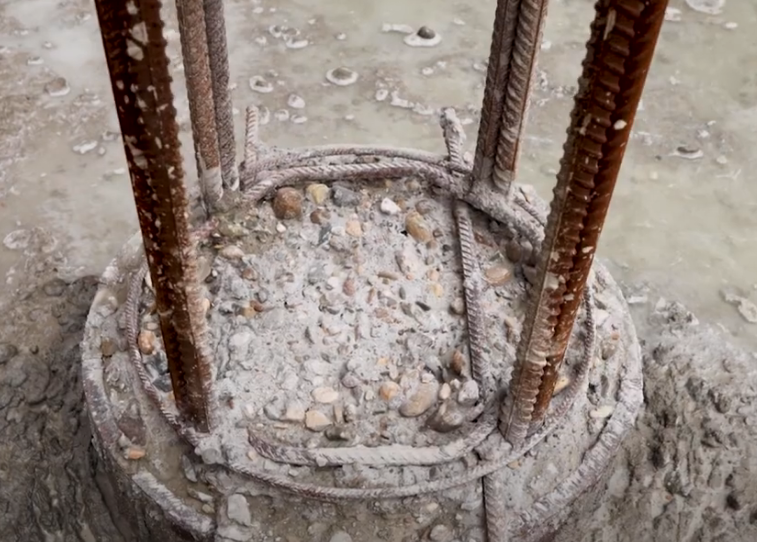

Alle 380 funderingspalen zijn gevuld met beton. De betonnen egalisatielaag is rond de palen gestort om een vlotte start van de werkzaamheden aan de funderingsvloer mogelijk te maken.
