Constructie update PALLAS-reactor Q1 2026
De gezamenlijke teams van NRG PALLAS, FCC en ICHOS volgen de vooruitgang van de bouwwerkzaamheden en de voorbereidingen voor toekomstige activiteiten. De werkzaamheden voor de bouwput van het toekomstige gebouw voor het secundaire koelsysteem zijn momenteel aan de gang. De voorbereidende werkzaamheden voor de bouw van het PALLAS‑reactorgebouw zijn afgerond, en de bouw van de eerste ondergrondse verdieping van het reactorgebouw zal binnenkort beginnen.
PALLAS-reactorgebouw
In de bouwkuip, ongeveer 17 meter diep, zijn werkzaamheden uitgevoerd ter voorbereiding op de bouw van de eerste ondergrondse verdieping. De installatie van de 350 ton wapeningsstaal is inmiddels voltooid. De wapening, die de afgelopen weken zorgvuldig is aangebracht, beslaat een oppervlakte van ongeveer 42,5 bij 45,5 meter.
De wapening is nu gereed voor het storten van het beton voor de 1,5 meter dikke vloerplaat. In totaal wordt ongeveer 2.400 kubieke meter beton gebruikt, dat in vijf secties zal worden gestort. Elke sectie wordt gedurende meerdere uren onafgebroken gestort. De vloer vormt het eerste betonwerk van het toekomstige PALLAS‑reactorgebouw, en de precisie en materiaalkwaliteit voldoen aan de hoge eisen die gelden voor een nucleaire installatie.
Secundair koelsysteem: werkzaamheden aan de bouwkuip
Sinds eind vorig jaar staat de bouwkuip van het toekomstige gebouw voor het secundaire koelsysteem onder water, terwijl er is ontgraven tot –9,8 m NAP. Het eerder geïnstalleerde stempelraam, samen met het waterniveau in de put, zorgt voor de stabiliteit van de bouwkuip en de CSM-wanden. De ontgraving van lagen zand, klei en veen wordt uitgevoerd in natte omstandigheden.

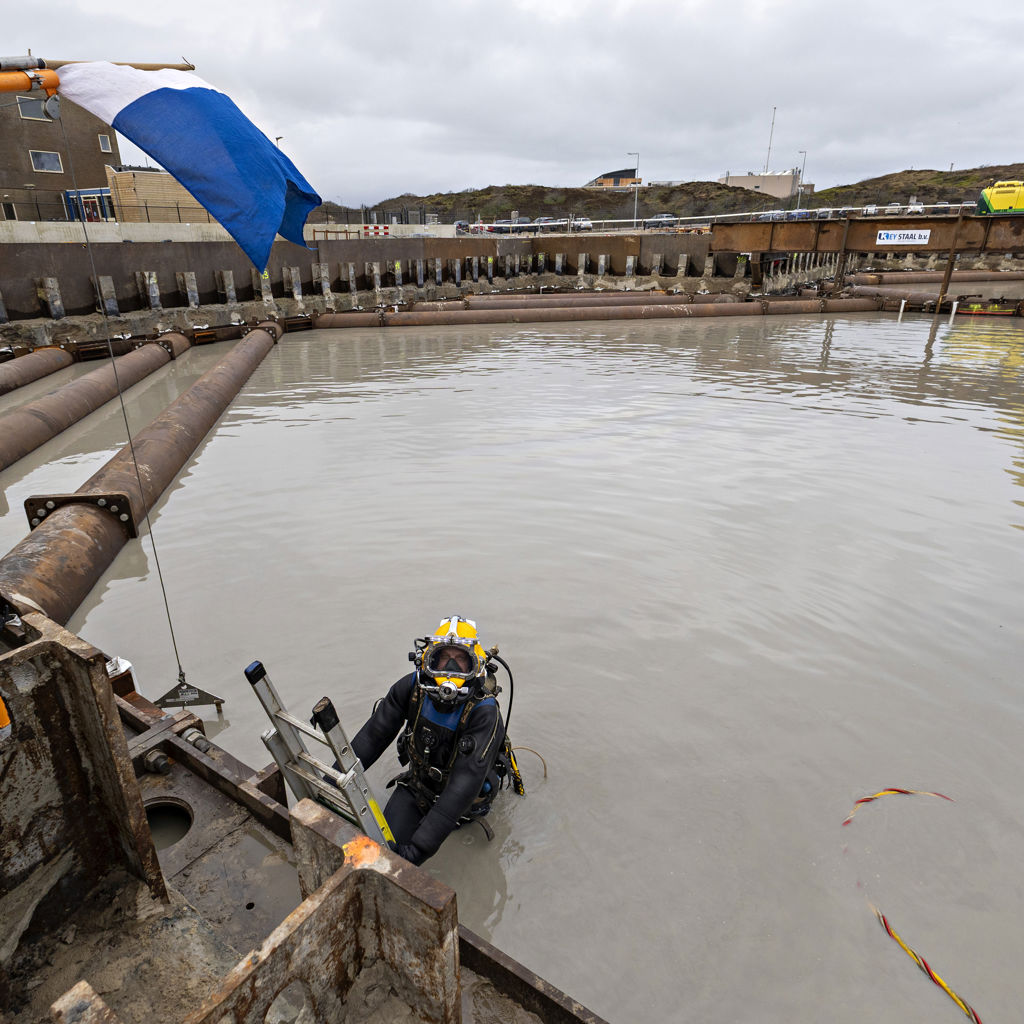

Als onderdeel van de onderwaterwerkzaamheden voeren gespecialiseerde duikers inspecties uit op de bodem van de put om de bodemgesteldheid te controleren en de GEWI‑palen en de CSM‑wanden te inspecteren. Deze activiteiten zijn noodzakelijk als voorbereiding op het storten van het onderwaterbeton.
Ook zijn de voorbereidingen gestart voor de aanvoerleiding van het secundaire koelsysteem. Via deze leiding wordt water uit het Noordhollandsch Kanaal onttrokken.
