2023
December 2023
Op 5 december 2023 gaat PALLAS een partnerschap aan met FCC Construcción voor de bouw van de PALLAS-reactor.

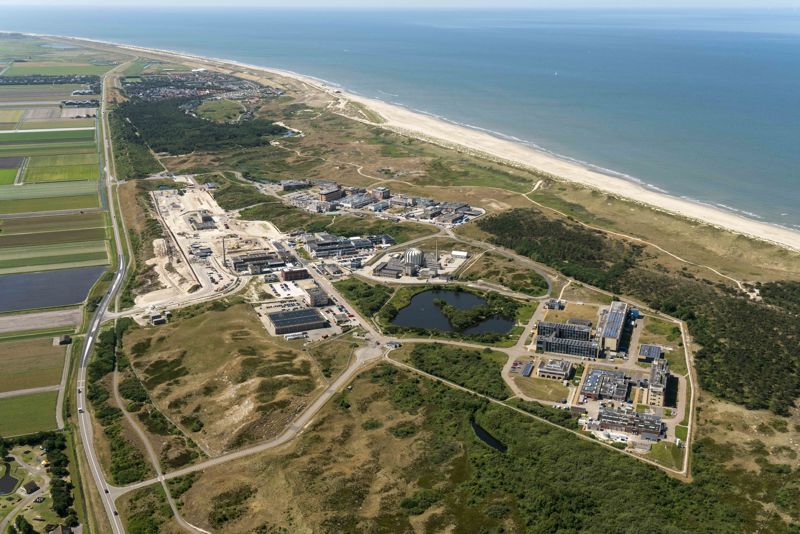

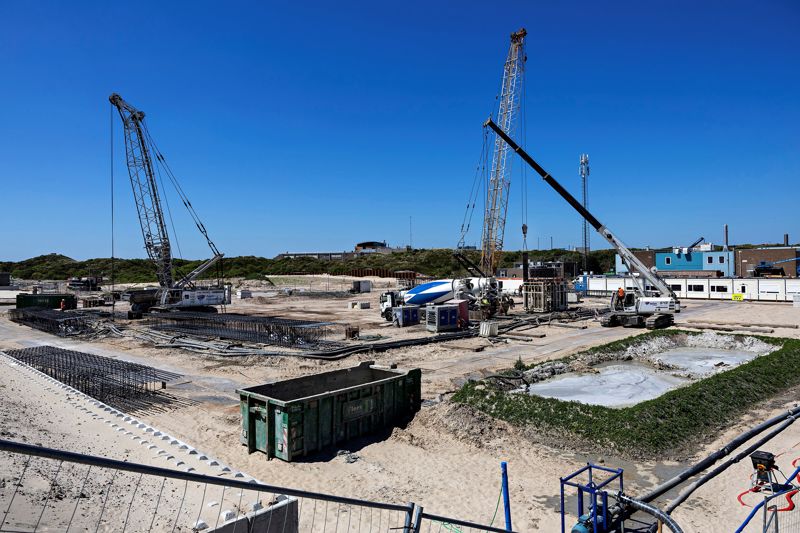

November 2023 Energy & Health Campus luchtfoto's

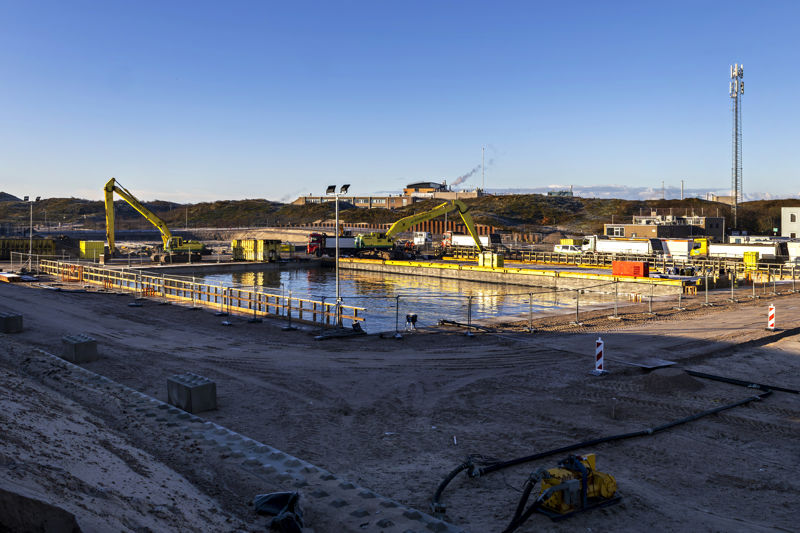

November 2023

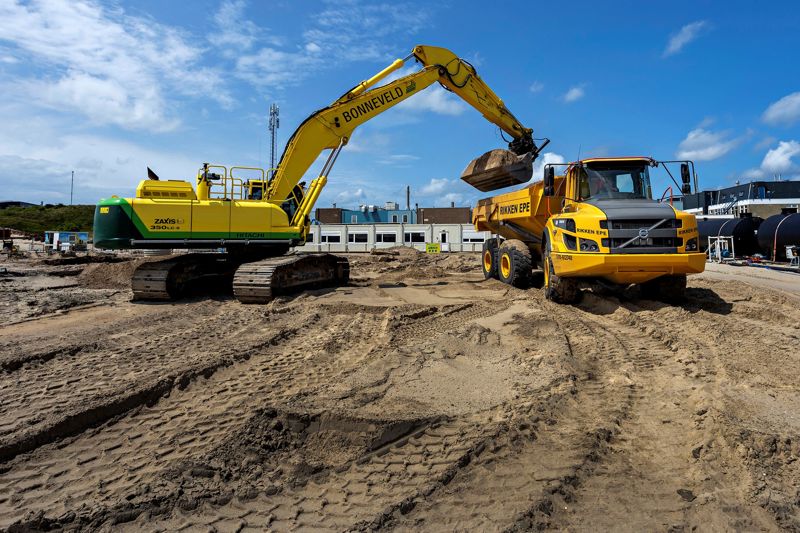

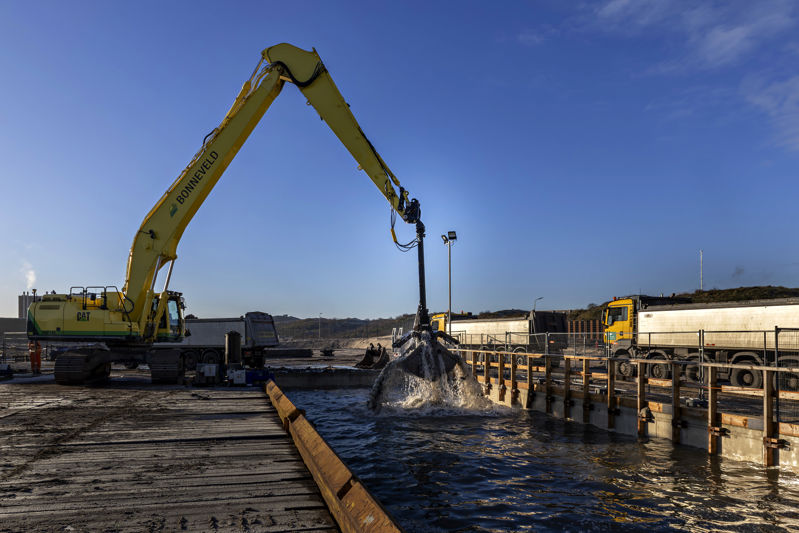

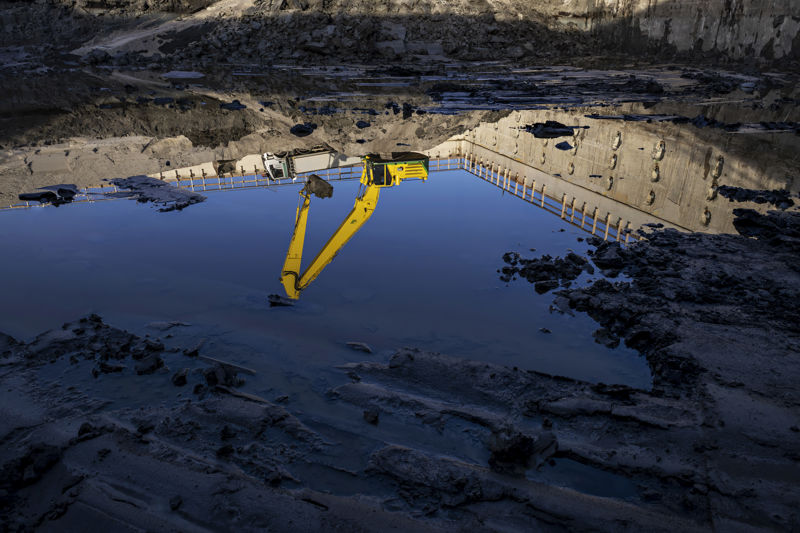

De put wordt droog uitgegraven vanaf het maaiveld tot -6,0 NAP. Daarna wordt de put nat uitgegraven vanaf het ponton tot -9,0 NAP, wat wordt gevolgd door het wegpompen van het zand met water tot -17,5 NAP en reikend tot een diepte van 21 meter.




Oktober 2023

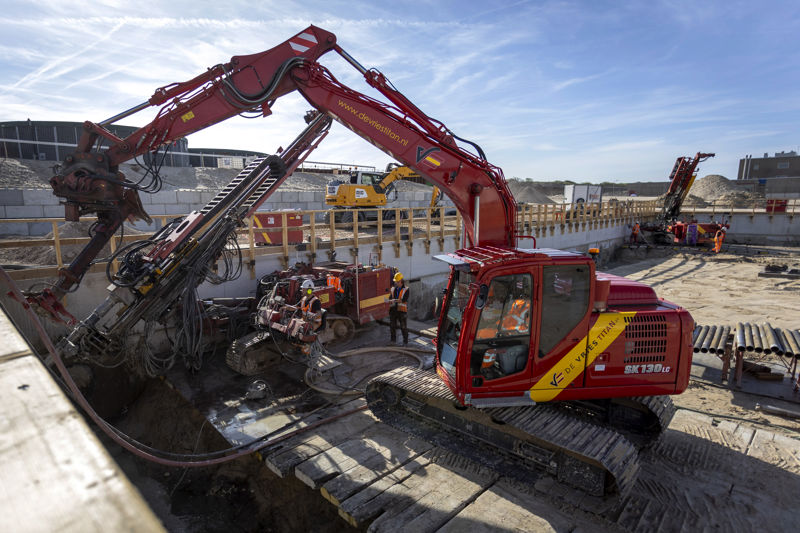

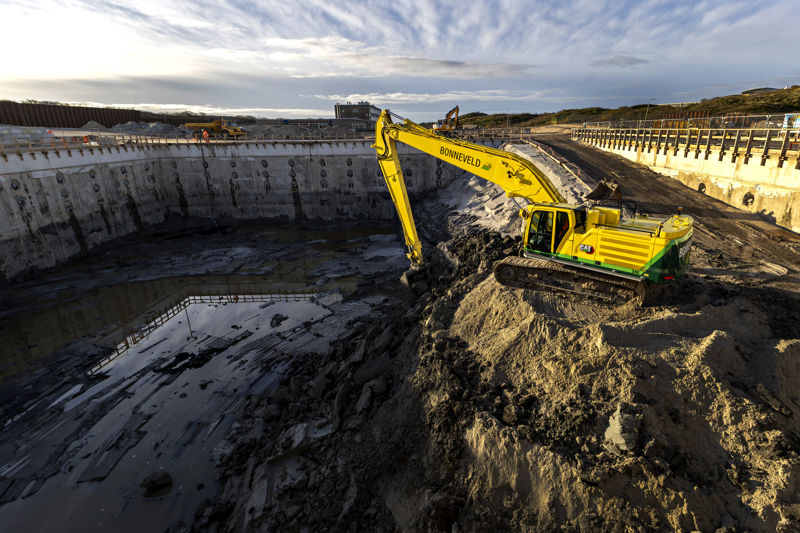

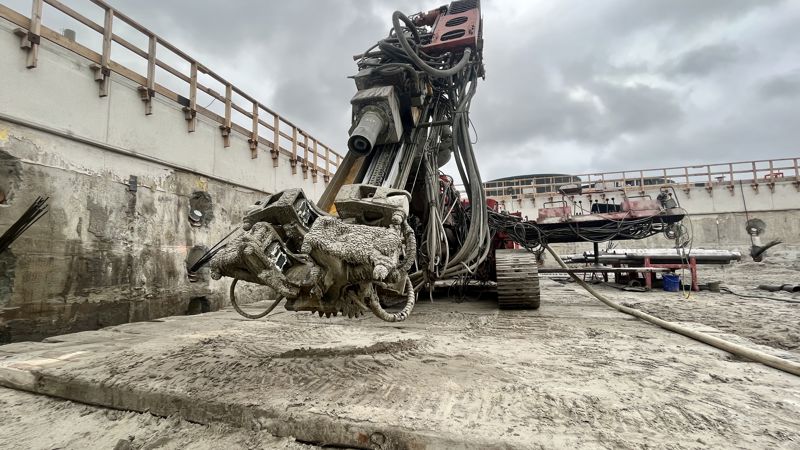

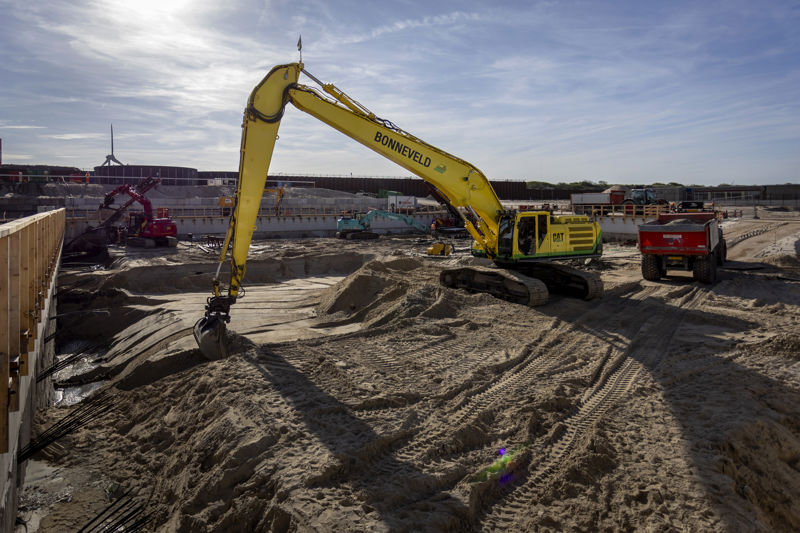

Werkzaamheden aan de ankers gaan door.

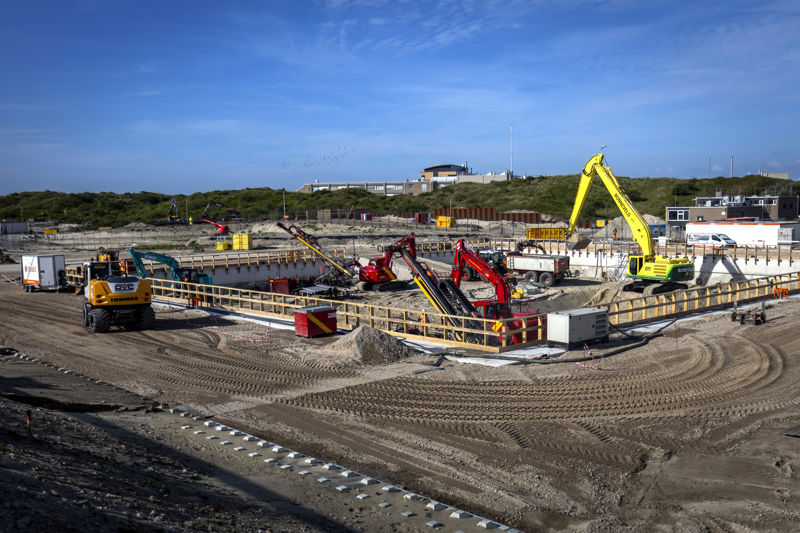

September 2023

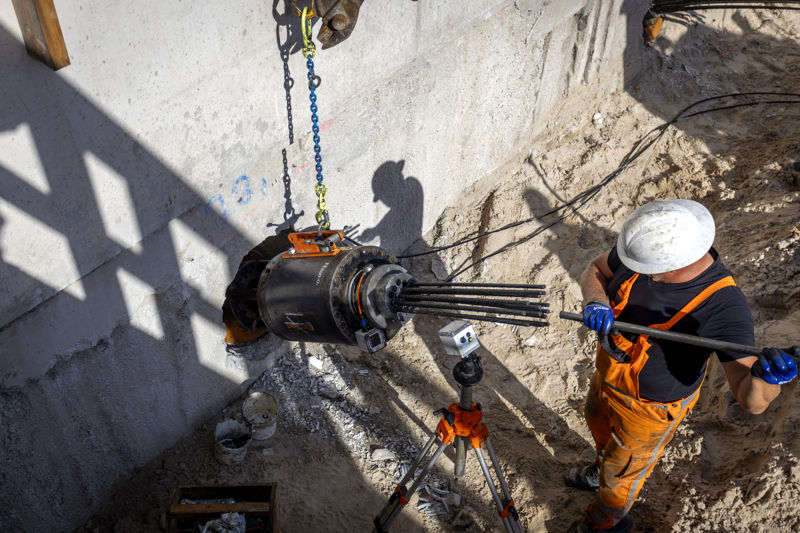

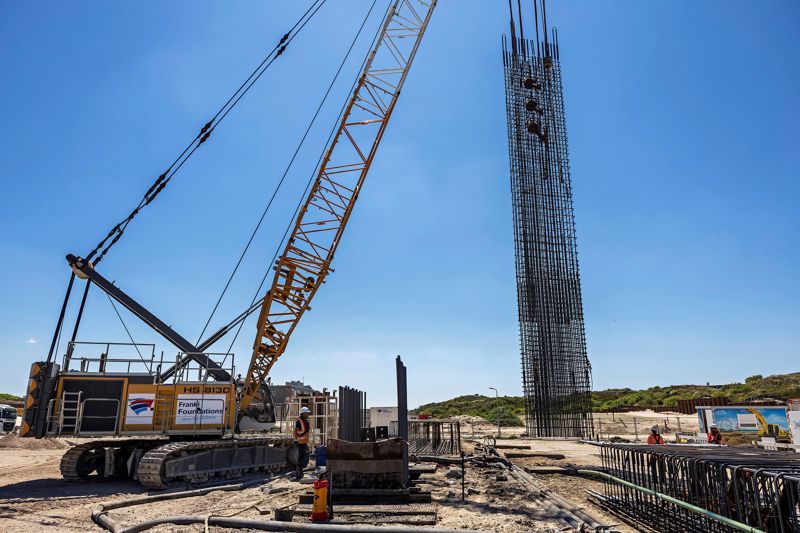

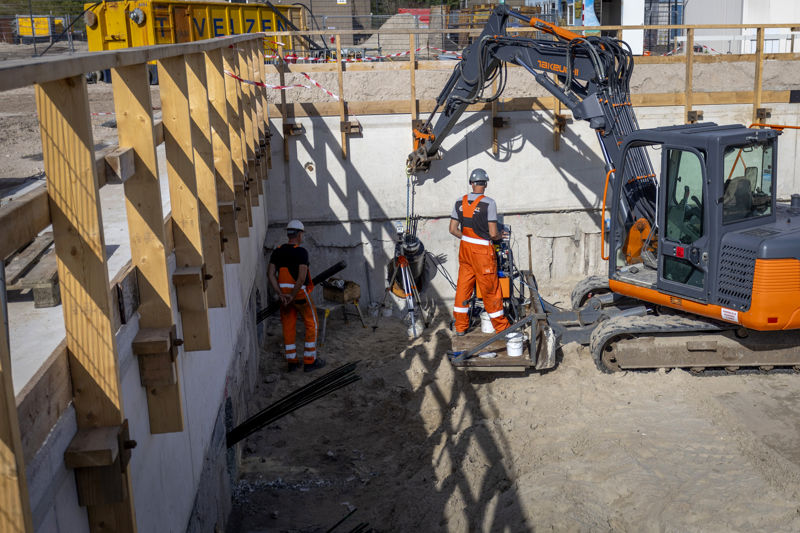

De ankers, bestaande uit 162 geboorde stalen buizen met 15 ankertouwen, worden door het bovenste deel van de diepwanden geboord en dienen als versterking van de diepwanden.



Augustus 2023

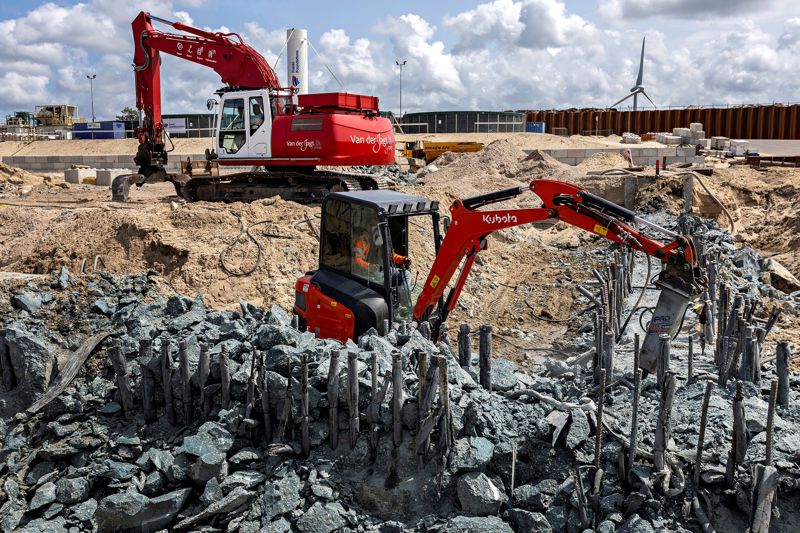

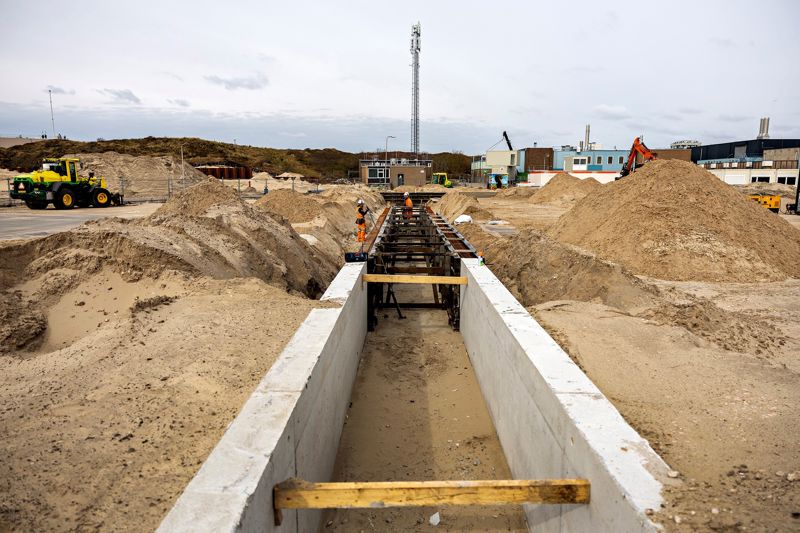

Realisatie van de ringbalk



Juli 2023
Lopende werkzaamheden aan de put. Na de afwerking van de diepwanden wordt een ringbalk geïnstalleerd.

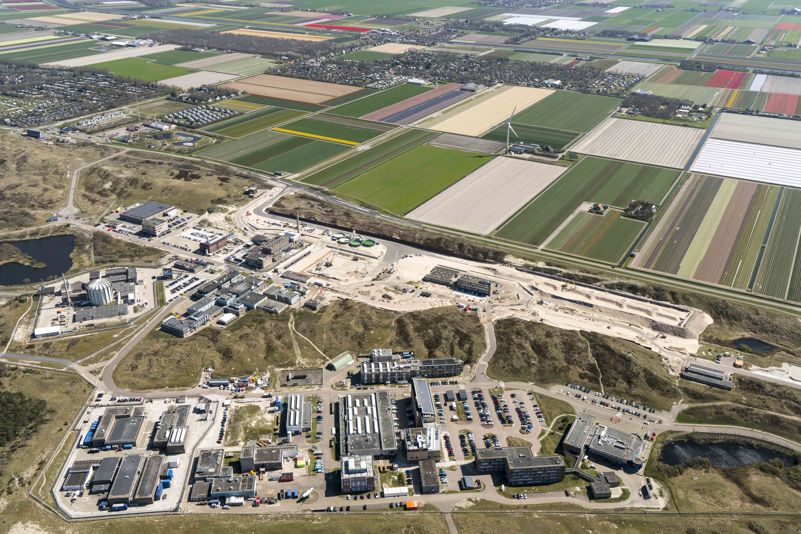

Juli 2023 Energy & Health Campus luchtfoto's




Juni 2023

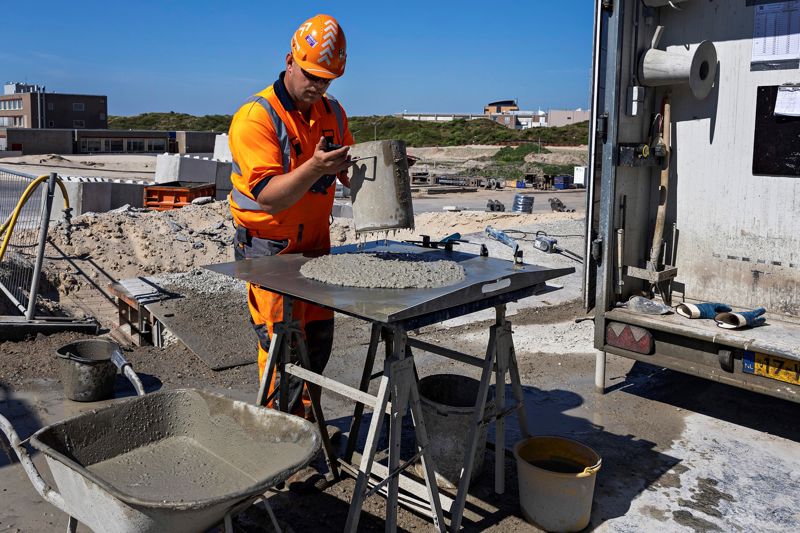

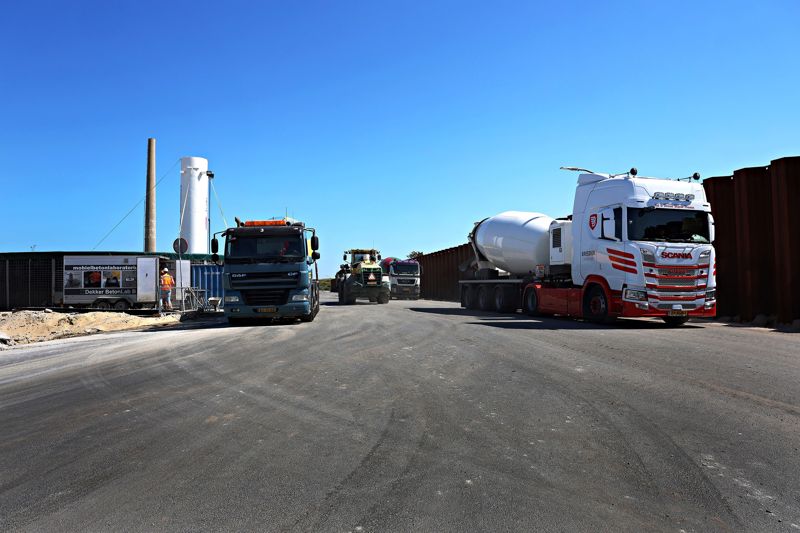

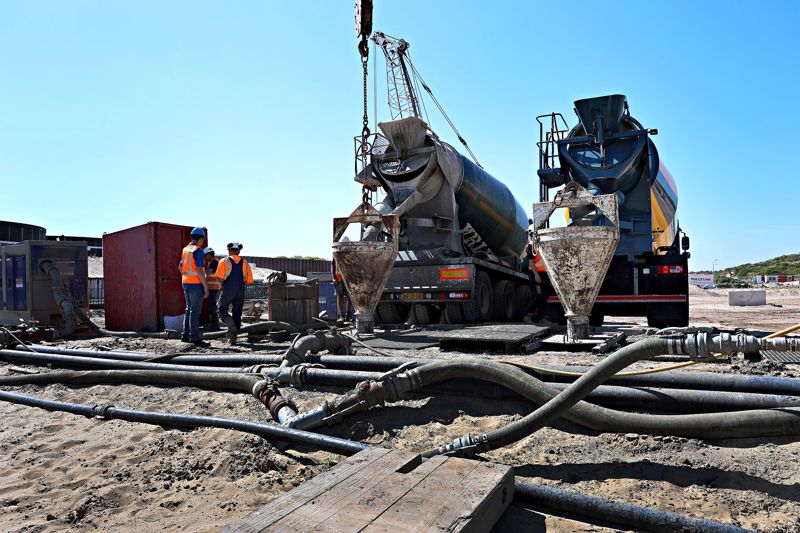

Er zijn sleuven van 1,5 meter breed gegraven waarin beton is gestort om de diepwanden te realiseren - de eerste fase in de realisatie van de put. Beton wordt gecontroleerd bij aankomst op de bouwplaats.






Mei 2023

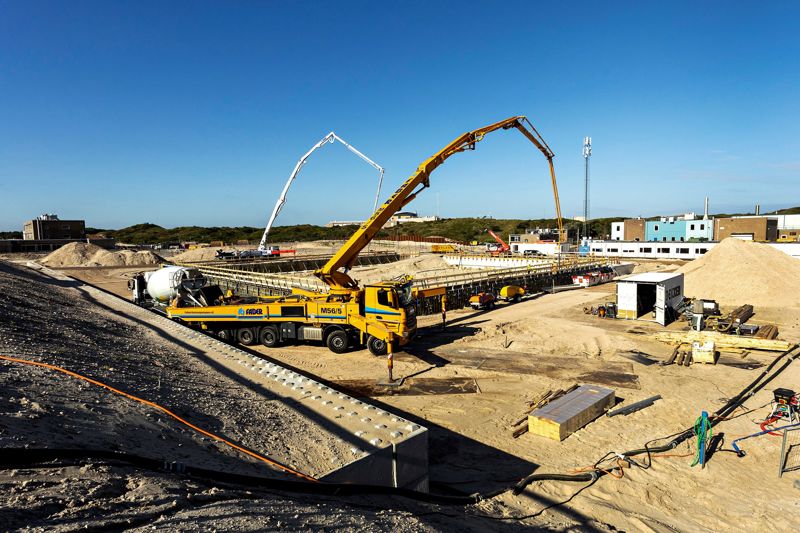

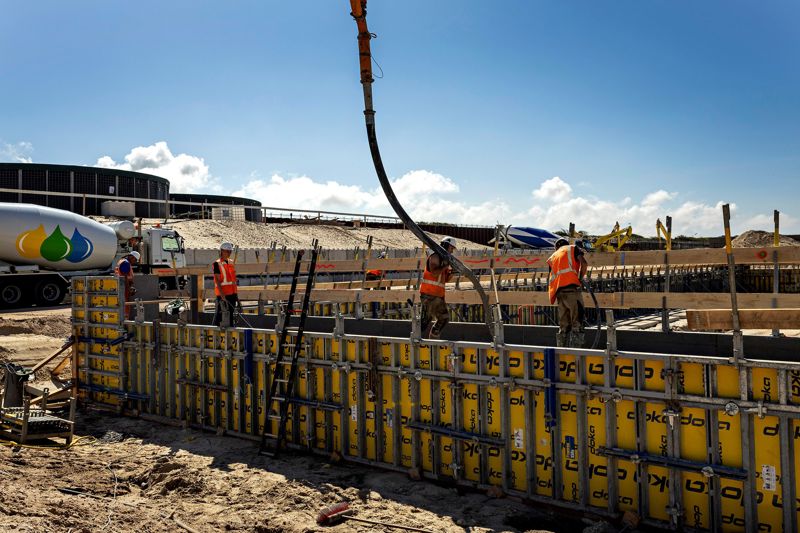

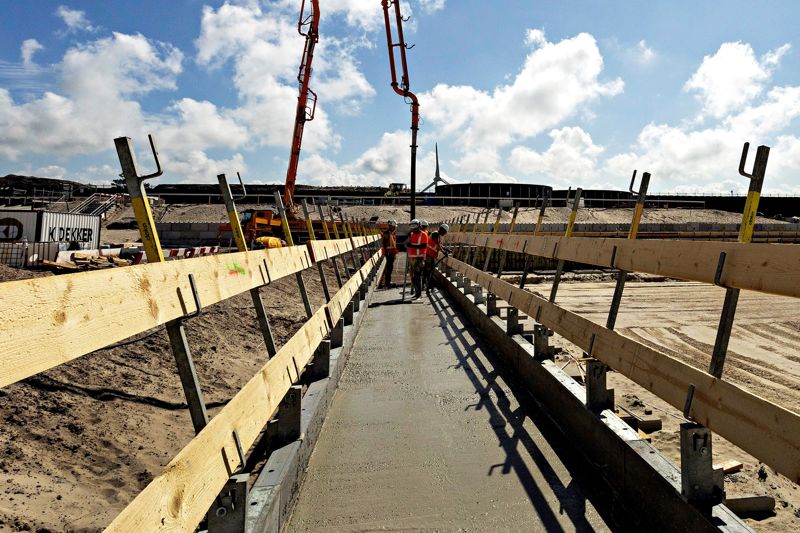

Eerste betonstorting op de bouwkuip van de PALLAS-reactor op 4 mei 2023.

Maart 2023

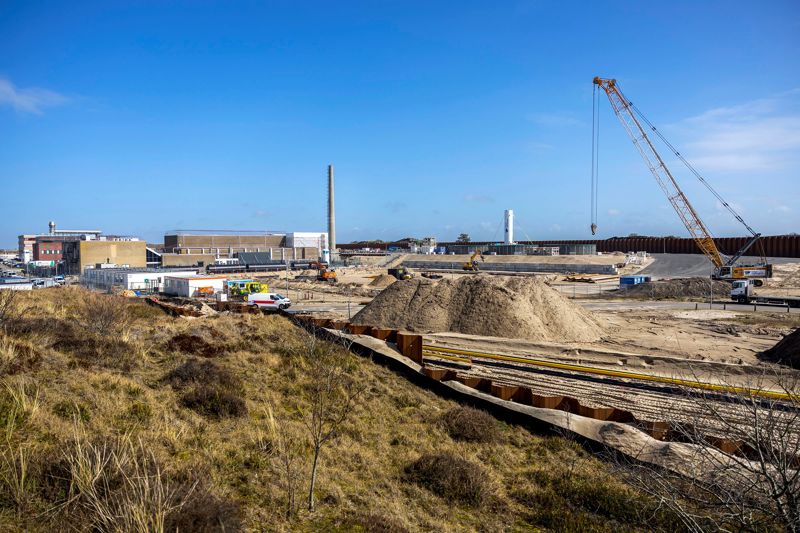

Werkgebied voorbereiding
