2024
December 2024

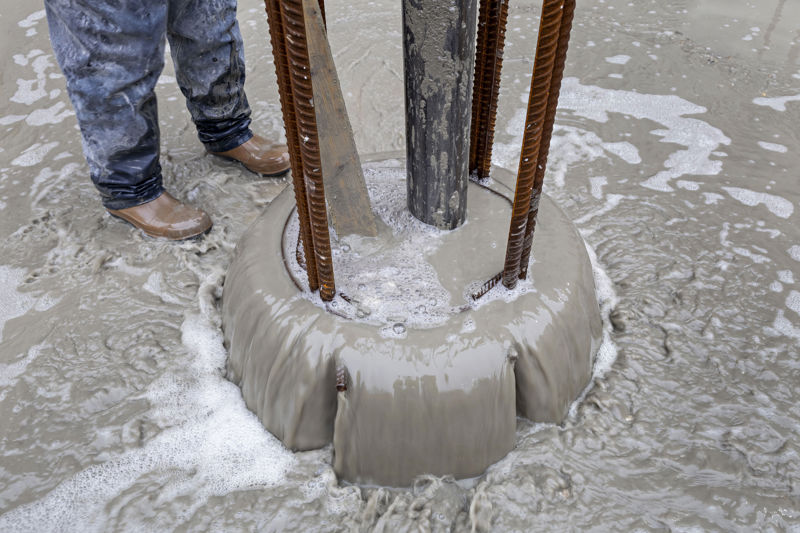

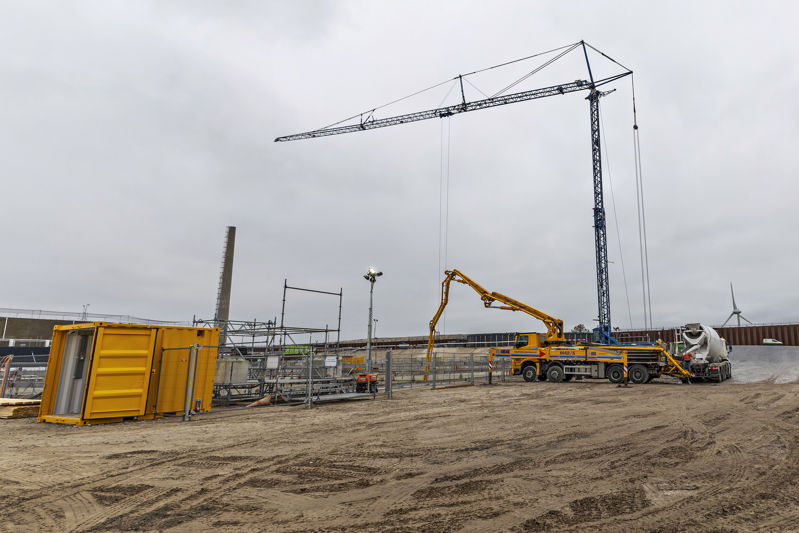

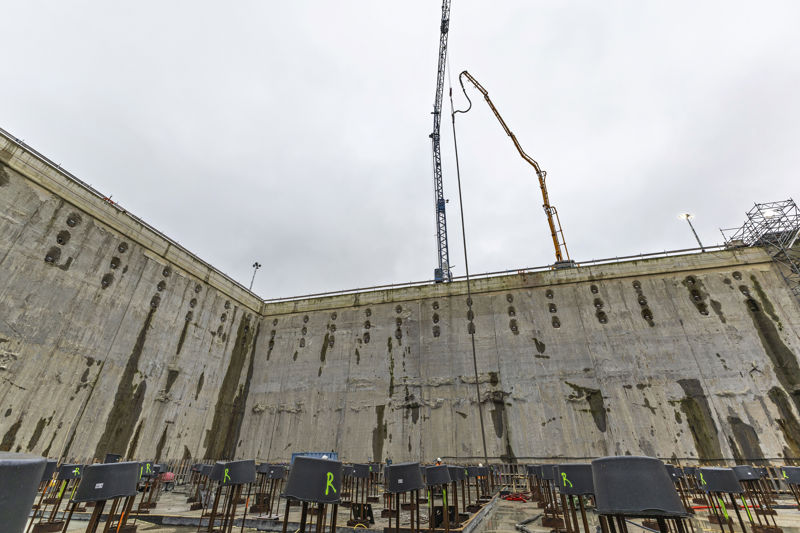

380 funderingspalen worden gevuld met beton, waardoor ze worden geïntegreerd als permanente onderdelen van de structuur. Palen, gevuld met beton en verbonden met de (nog te realiseren) draagplaat, zorgen voor kritieke ondersteuning van het reactorgebouw van onderaf.

November 2024

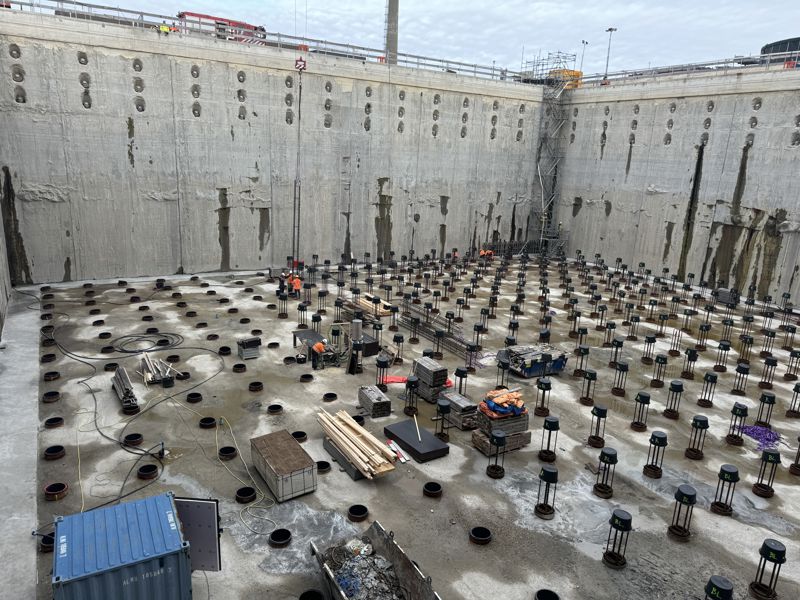

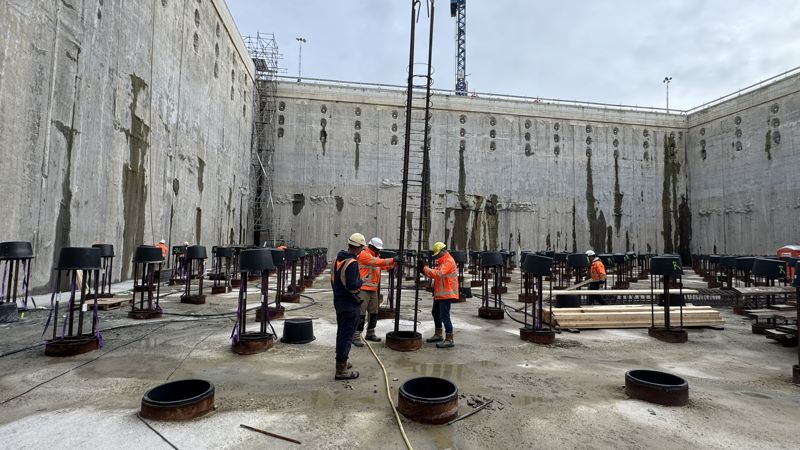

Nadat de bovenste secties van de 380 funderingspalen waren afgezaagd, werden de palen geopend en geïnspecteerd. Stalen wapeningsstaven (rebars) zijn in de palen geïnstalleerd om hun verbinding met de bearing slab (funderingsvloer van het reactorgebouw) te versterken, wat de laatste stap is die nog moet worden voltooid in de fundering van het reactorgebouw.

Oktober 2024

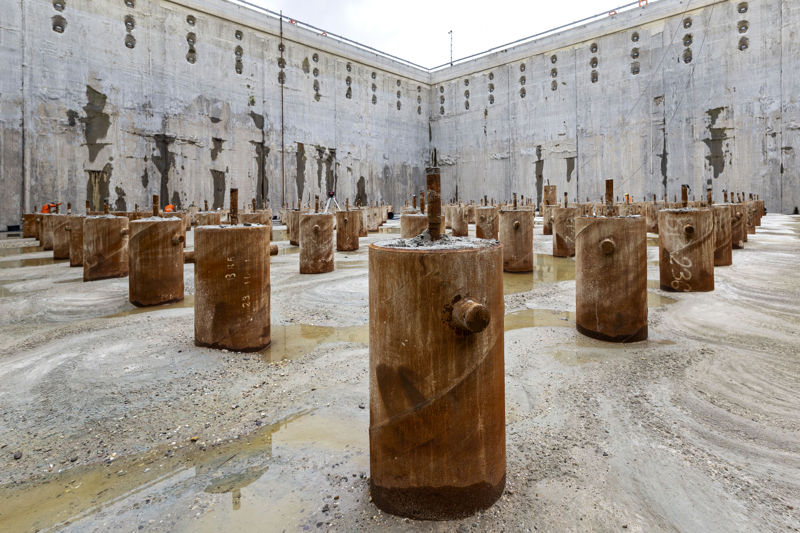

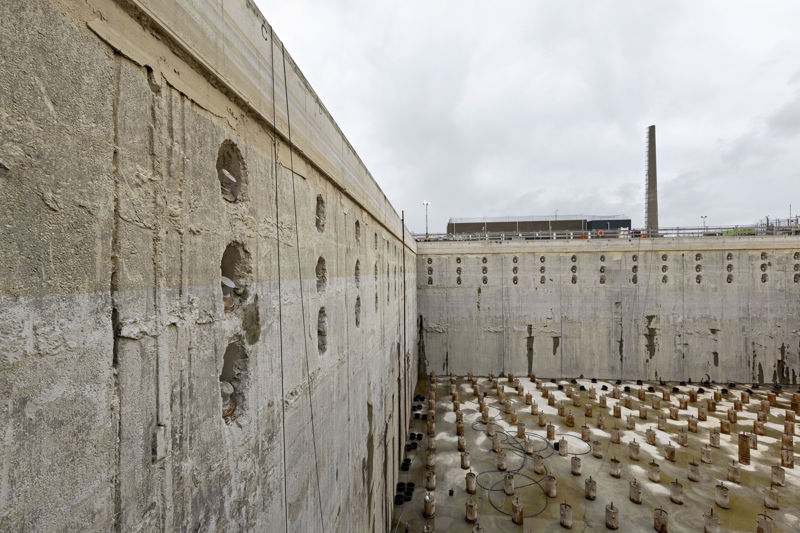

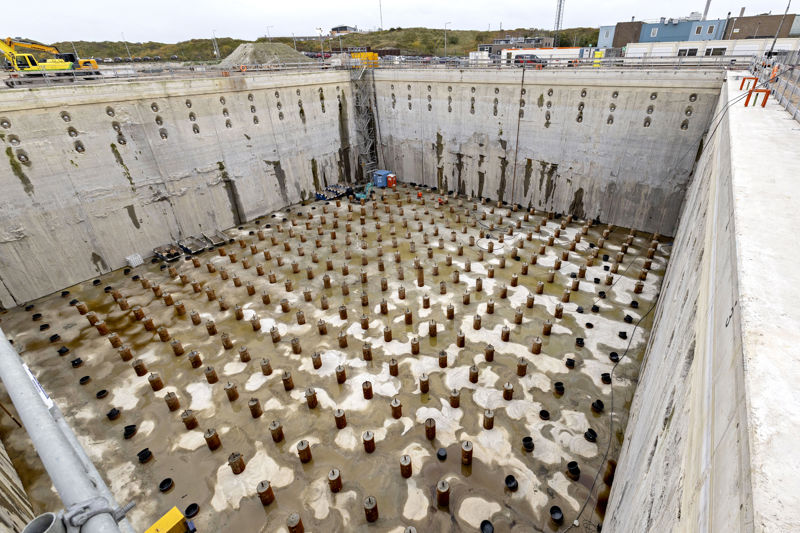

Nu de bouwkuip volledig is leeggepompt, zijn de werkzaamheden op de bodem van de bouwkuip begonnen. De bovenste delen van 380 funderingspalen steken nog uit de betonnen vloer. Deze bovenste delen worden afgezaagd en in de volgende stap worden ze opengemaakt en geïnspecteerd. Daarna volgen het plaatsen van wapening en het vullen van de palen met beton.

September 2024
Door het boren van de funderingspalen en het uitharden van de betonvloer was de fundering van de bouwput gelegd, waardoor het water uit de put gepompt kon worden. Een totaal volume van 48.000 kubieke meter – gelijk aan het volume van 19 olympische zwembaden – werd uiteindelijk weggepompt.

Augustus 2024

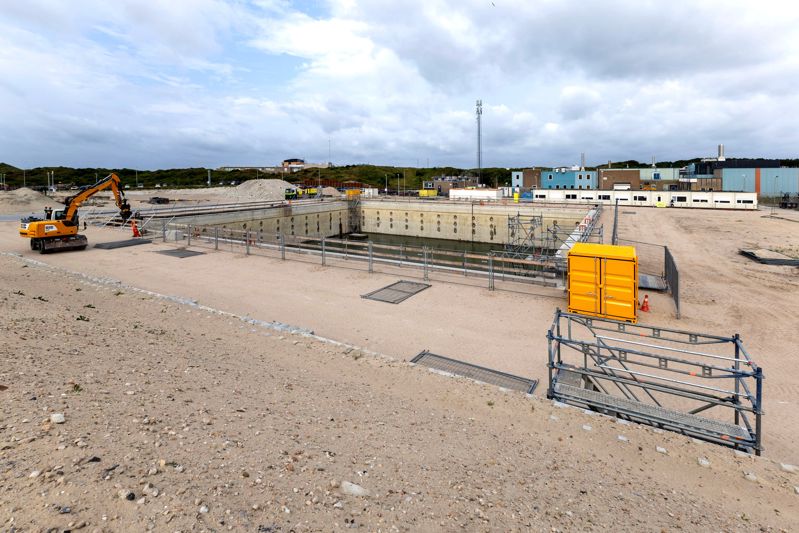

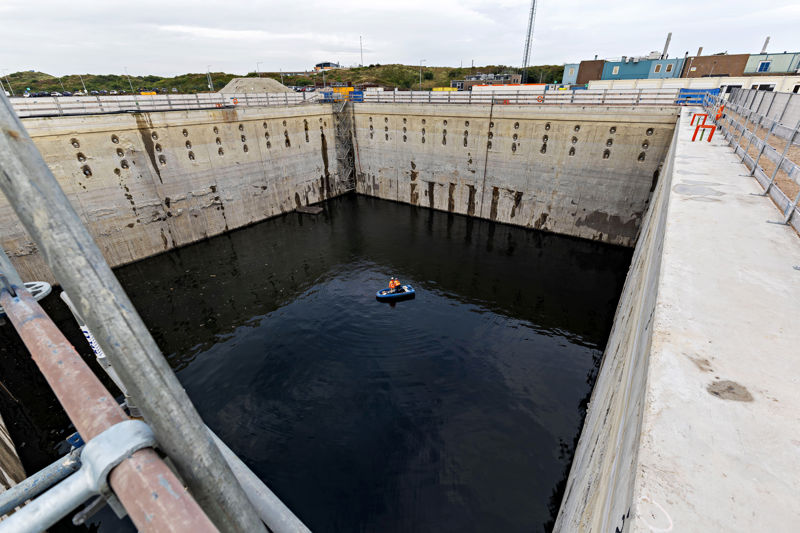

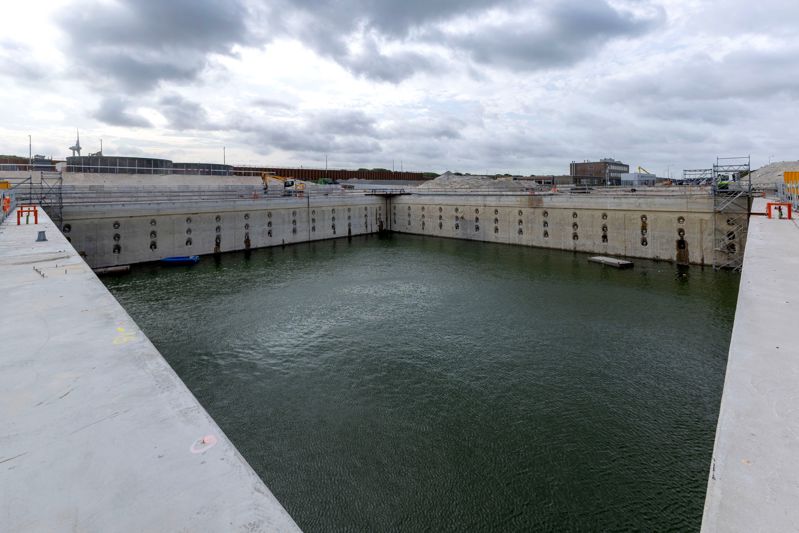

Maandenlang lijkt de bouwput van de PALLAS-reactor op een zwembad. Het water in de kuip compenseerde de druk van het grondwater en voorkwam dat de bodem omhoog kwam. Toen alle 380 funderingspalen waren geplaatst en de betonnen bodem was uitgehard, begon men het water uit de kuip te pompen. Het water (waarvan de kwaliteit is getest in het laboratorium) wordt afgevoerd naar het omringende landschap volgens de goedkeuring van de autoriteiten. Het grondwaterniveau wordt tijdens het hele proces gecontroleerd om er zeker van te zijn dat het water de toegestane niveaus niet overschrijdt.

Juli 2024

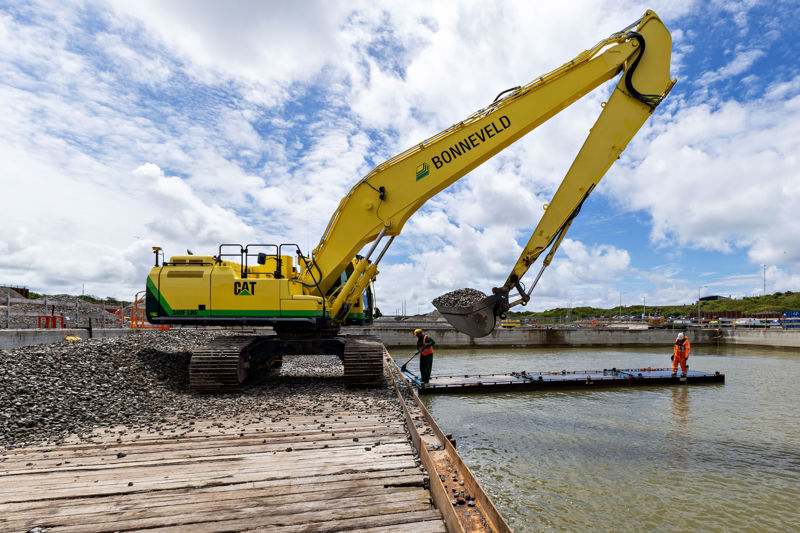

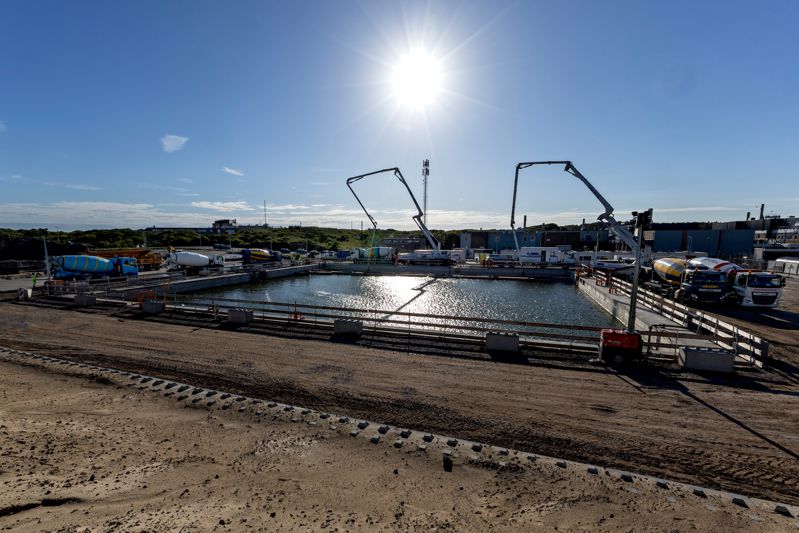

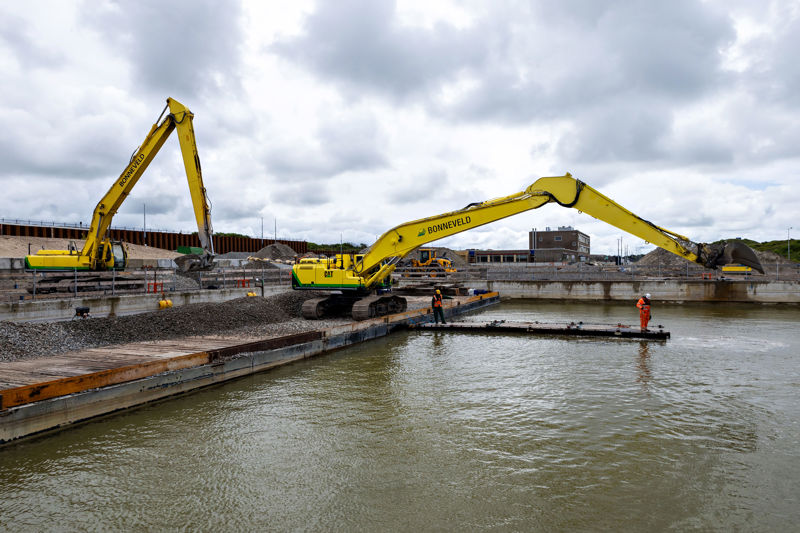

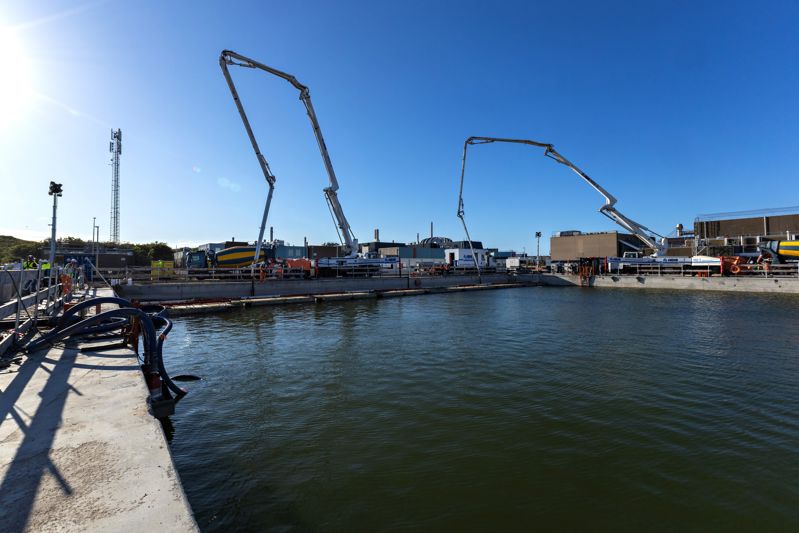

Tijdens een ononderbroken werk van 30 uur werd 4000 kubieke meter beton onder water gestort op de bodem van de bouwkuip van de PALLAS-reactor om een betonlaag van 1,5 meter te maken. Hiervoor was een laag grind in de uitgegraven put aangebracht om een kwaliteitsvolle ondergrondse stort te garanderen.

Juni 2024

Op 8 juni werd de bouwplaats van PALLAS geopend voor een bezoek van externe en interne stakeholders als deel van het initiatief ‘Dag van de bouw’. Zo’n 450 bezoekers kregen de kans om de voorbereidende werkzaamheden voor de PALLAS-reactor van dichtbij mee te maken.

Mei 2024

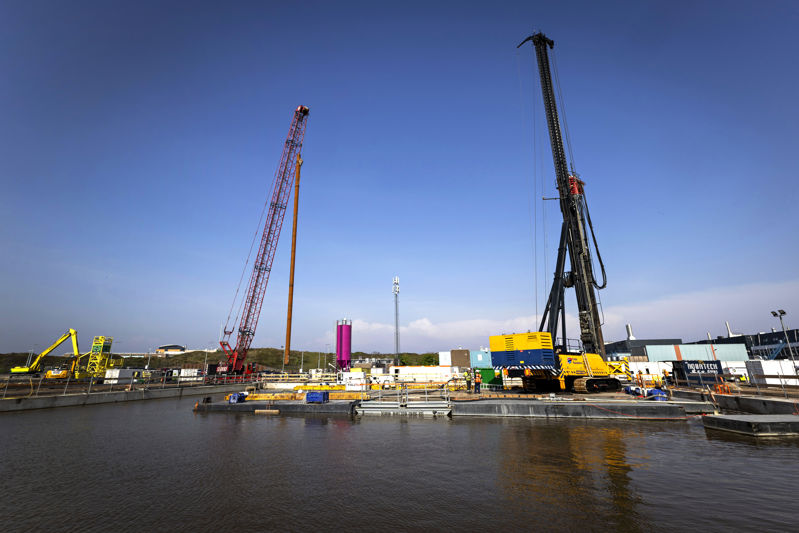

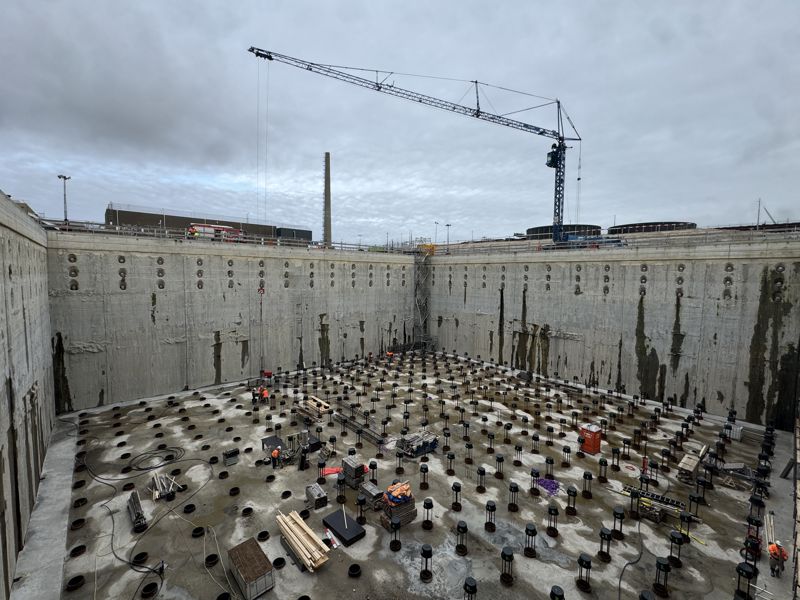

Meer dan de helft van de 380 funderingspalen zijn in de grond van het reactorgebouw geboord.

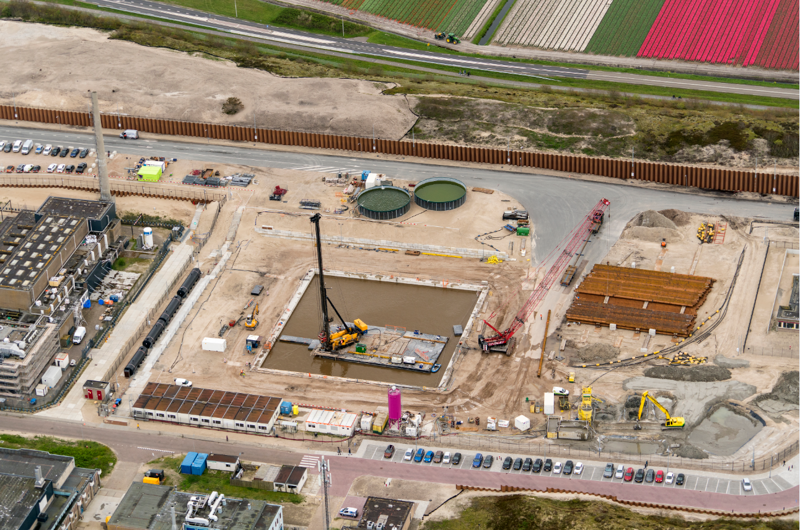

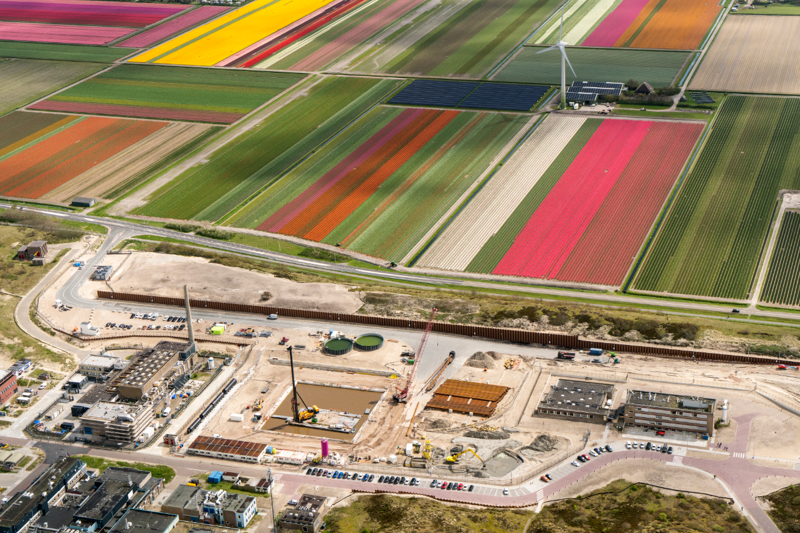

April 2024 Energy & Health Campus luchtfoto's

April 2024

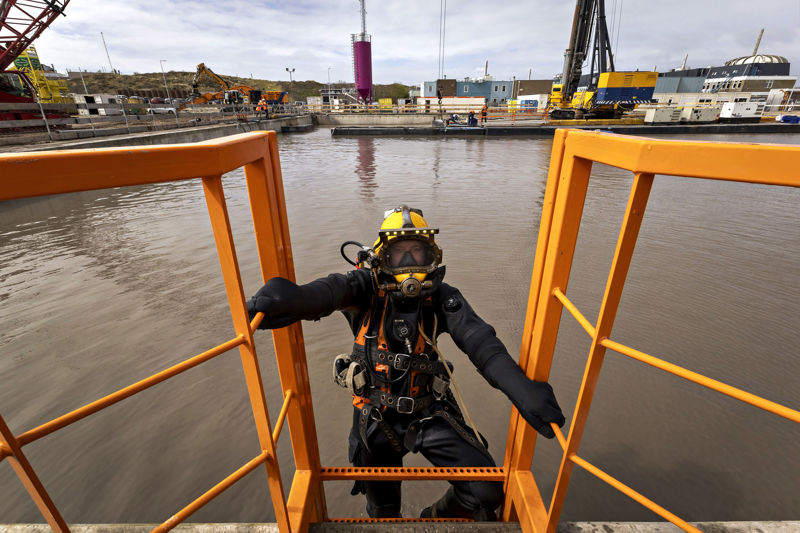

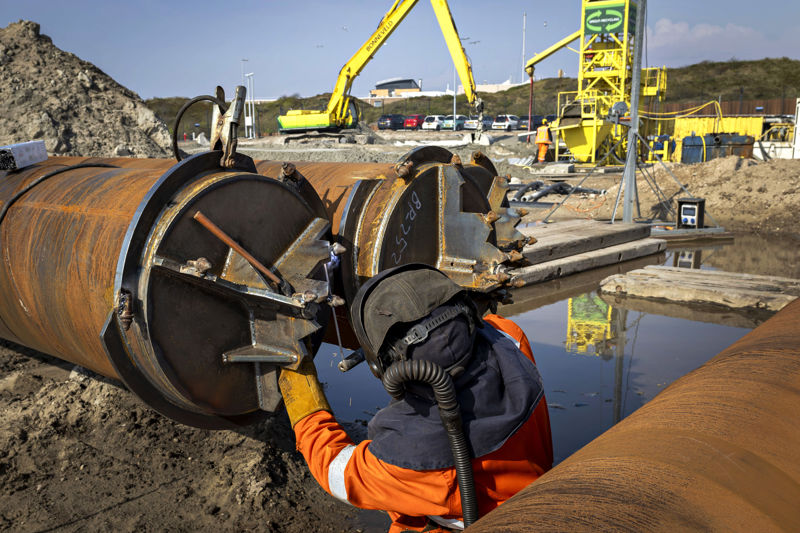

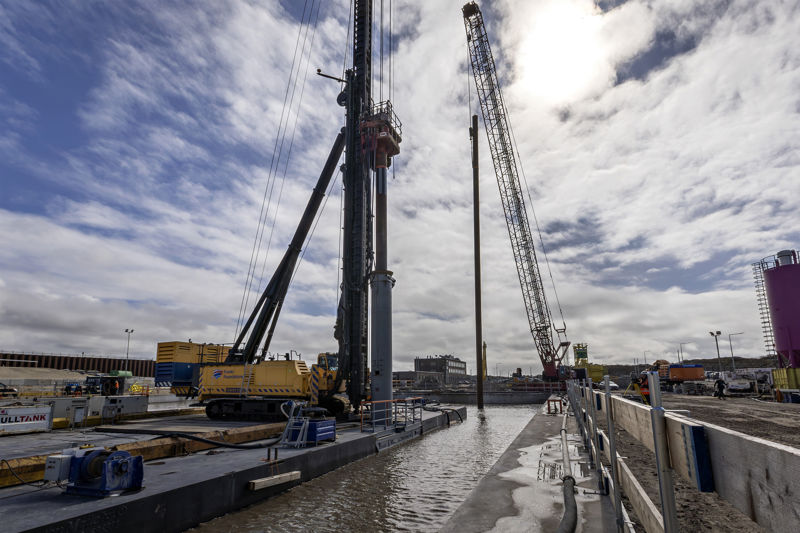

Het boren van de 380 funderingspalen van het reactorgebouw is aan de gang. Aangezien de palen onder water worden geboord en de kwaliteit van al het werk niet zichtbaar is totdat de put volledig is leeggepompt, zijn er meerdere duikinspecties worden uitgevoerd. Een duiker zal de kwaliteit van het boorproces op de bodem van de bouwput inspecteren.

Maart 2024

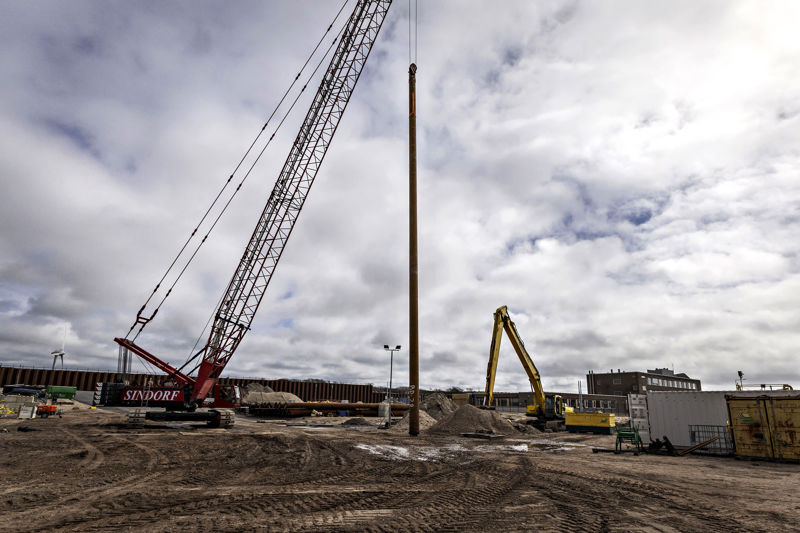

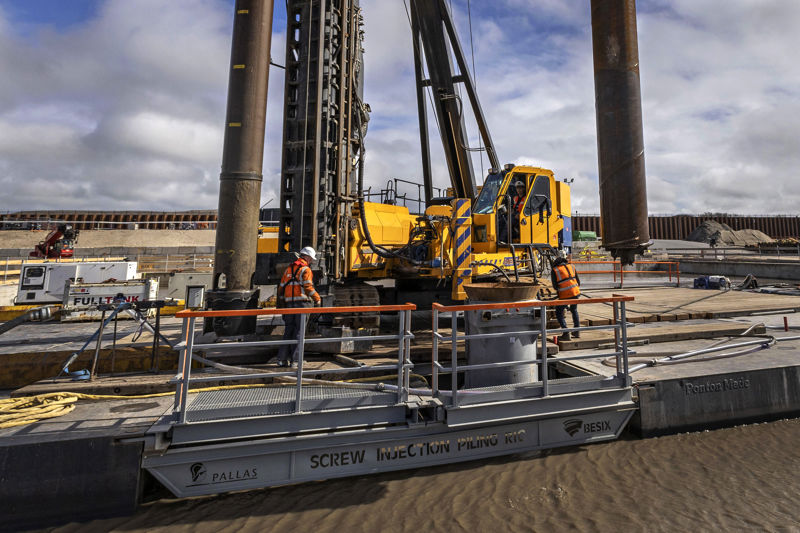

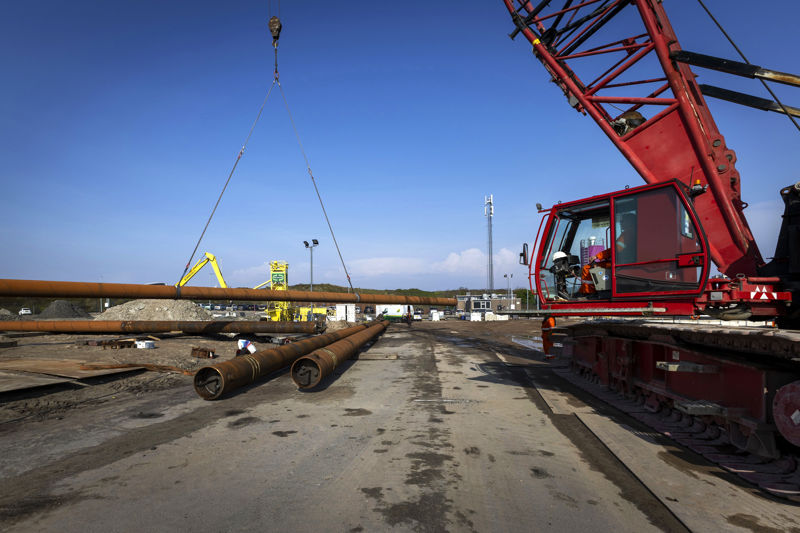

Het boren van 380 funderingspalen van het reactorgebouw tot een diepte van -47,0 NAP is begonnen. Om de grondwaterdruk in balans te houden, staat er nog water in de put. Daarom zijn de 33 meter lange palen geboord vanaf het ponton, waarbij de pile cleaning device (PCD) is gebruikt om de boorpaal nauwkeurig op de bodem te positioneren.

Februari 2024

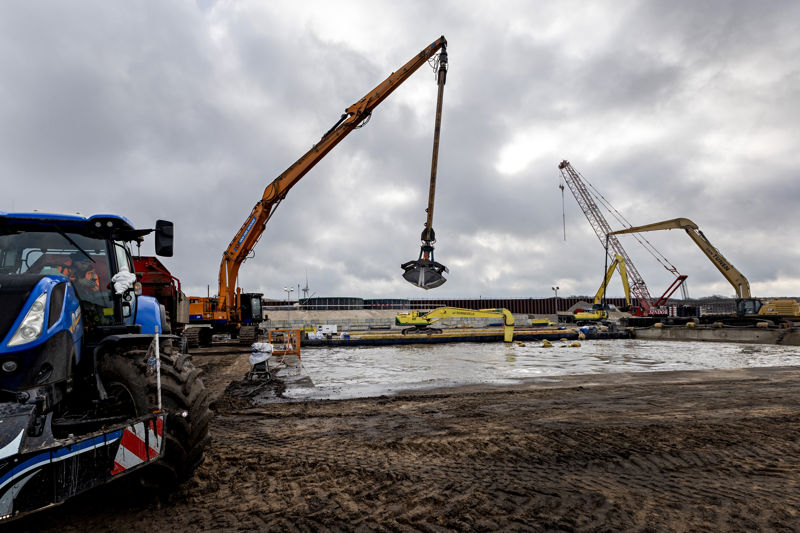

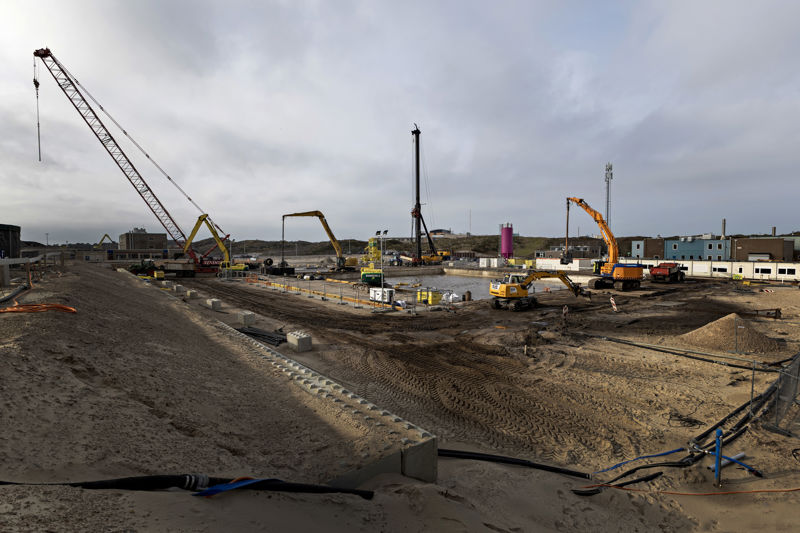

Na meer dan drie maanden graven (eerst in den droge en de tweede fase in den natte) was de bouwput klaar. De put is nu uitgegraven, het uitgekomen zand, klei en veen is in depot gezet. De bouwput is momenteel nog gevuld met water tot aan grondwaterniveau.

Januari 2024

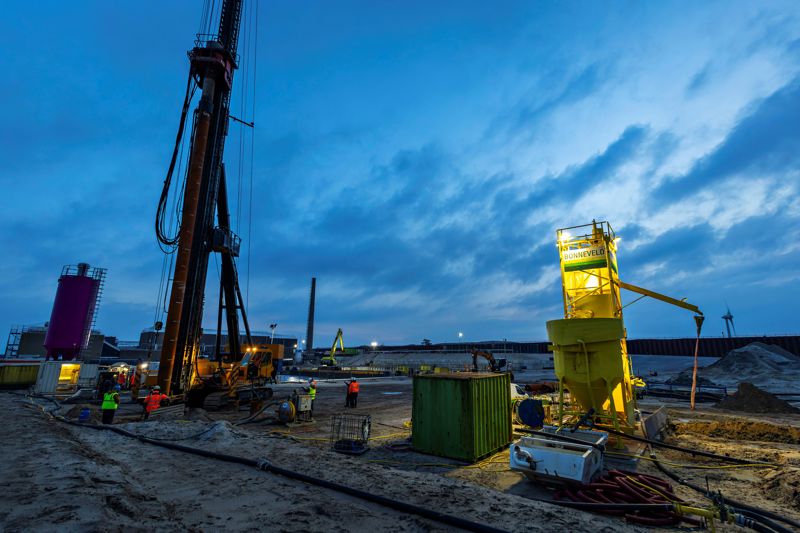

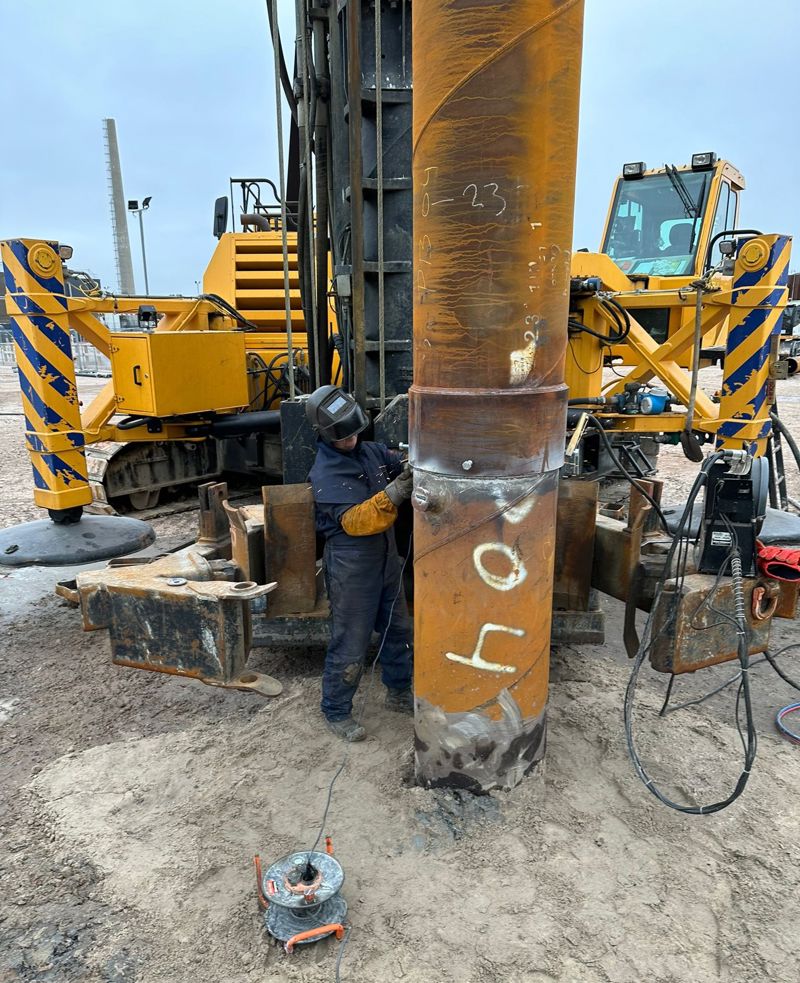

SI-palen zijn met succes getest in 5 rondes van kwaliteitstesten. De tests worden uitgevoerd om vooraf bepaalde parameters van het boren te verifiëren, zoals snelheid, koppel en stroomsnelheid van de grout.
